背景資料
某承包人根據《水利水電工程標準施工招標文件》(2009版)與發包人簽訂某引調水工程引水渠標段施工合同,合同約定:1)合同工期465天,2015年10月1日開工;2)簽約合同價為5800萬元;3)履約保證金兼具工程質量保證金功能,施工進度付款中不再預留質量保證金;4)工程預付款為簽約合同價的10%,開工前分兩次支付,工程預付款的扣回與還清按R=A(C-F1S)/(F2-F1)S計算,其中F1=20%;F2=90%。
合同簽訂后發生如下事件:
事件一:項目部要求編制了該工程的施工進度計劃如圖2所示,經監理人批準后,工程如期開工;

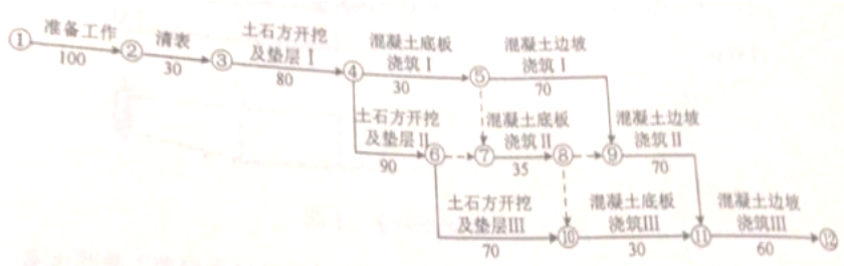

圖2施工進度計劃圖(單位:天)
事件二:承包人完成施工控制網測量后,按監理人指示開展了抽樣復測:
1)發現因發包人提供的某基準線不準確,造成與此相關的數據均超過允許誤差標準,為此監理人指示承包人對發包人提供的基準點.基準線進行復測,并重新進行了施工控制網的測量,產生費用共計3萬元,增加工作時間5天;
2)由于測量人員操作不當造成施工控制網數據異常,承包人進行了測量修整,修正費用0.5萬元,增加工作時間2天。
針對上述兩種情況,承包人提出了延長工期和補償費用的索賠要求;
事件三:“土石開挖及墊層Ⅲ”施工中遇到地質勘探末查明的軟弱底層,承包人及時通知監理人。監理人會同參建各方進行現場調查后,把該事件界定為不利物質條件要求承包人采取合理措施繼續施工,承包人按要求完成地基處理,導致“土石方開挖及墊層Ⅲ”工作時間延長了20天,增加費用8.5萬元,承包人據此提出了延長工期20天和增加費用8.5萬元的要求。
事件四:截止2016年10月,承包人累計完成合同金額4820萬元,2016年11月份監理人審核批準的合同金額442萬元。
問題:
1.指出事件一施工進度計劃圖的關鍵線路(用節點編號表示);“土石方開挖及墊層Ⅲ”工作的總時差。
2.事件二,承包人應獲得的索賠有哪些?簡要說明理由。
3.事件三中,監理人收到承包人提出延長工期和增加費用的要求后,監理人按照什么處理程序辦理?承包人的要求是否合理?簡要說明理由。
4.計算2016年11月份的工程預付款扣回金額,承包人實得金額(單位:萬元)保留2位小數。
參考答案:
1.Ⅱ等.大(2)型.2級;
2.(1)不妥之處:專職安全生產管理人員對該項目的安全生產管理工作全面;
(2)1)對現場的安全生產監督檢查;2)發現生產安全事故隱患,應當及時向項目負責人和安全生產管理機構報告;3)對于違章指揮.違章操作的,應當立即制止。
3.深基坑開挖與降水工程,模板工程及支撐體系,腳手架工程。
4.(1)一般質量事故.較大質量事故.重大質量事故.特大質量事故;
(2)較大質量事故;
(3)項目主管部門;
(4)省級水行政主管部門。
