超全總結!一建《建筑實務》重要時間期限數字考點匯總

作者:233網校 2020-05-18 09:28:00

在一級建造師《建筑實務》中,有很多關于時間期限的知識點,主要集中在工程技術部分,這部分知識點多為定性規定,不好理解,復習的時候特別容易混淆,唯一的辦法就是多看多背,加深印象。233網校特為考生們整理歸納了一建《建筑實務》教材中時間期限相關的重要考點,以方便考生們復習,記得添加收藏,千萬不要錯過了~


第一章 建筑工程技術

1、結構設計使用年限分類:

(1類)臨時性結構 — 5年

(2類)易于替換的結構構件 — 25年

(3類)普通房屋和建筑物 — 50年

(4類)紀念性建筑和特別重要的建筑結構 — 100年

2、六大常用水泥的初凝時間均不得短于45min,硅酸鹽水泥終凝時間不得長于6.5h,其他五類常用水泥的終凝時間不得長于10h

3、國家標準規定,采用膠砂法來測定水泥的3d28d的抗壓強度和抗折強度,根據測定結果來確定該水泥的強度等級。

4、對于設計使用年限為100年的結構混凝土,氯離子含量不得超過500mg/L;對使用鋼絲或經熱處理鋼筋的預應力混凝土,氯離子含量不得超過350mg/L。

5、混凝土立方體抗壓強度:邊長為150mm的立方體試件,在標準條件(溫度20±2℃,相對濕度95%以上)下,養護到28d齡期,測得的抗壓強度值為混凝土立方體試件抗壓強度,以fcu表示,單位為N/mm2或MPa。

6、將砂漿做成70.7mm×70.7mm×70.7mm的立方體試塊,標準養護28天(溫度20±2℃,相對濕度90%以上)。每組取3個試塊進行抗壓強度試驗,按抗壓強度實驗結果確定砂漿的強度等級。

7、中空玻璃的使用壽命一般不少于15年。

8、在基礎施工期間,相鄰地基的沉降觀測,在基坑降水時和基坑開挖過程中應每天觀測1次?;炷恋装鍧仓瓿?strong>10d以后,可2~3d觀測1次,直至地下室頂板完成和水位恢復。

9、建筑沉降達到穩定狀態,可由沉降量與時間關系曲線判定。當最后100d的最大沉降速率小于0.01~0.04mm/d時,可認為已達到穩定狀態。

10、傾斜觀測的周期宜根據傾斜速率每1~2月觀測1次。

11、灌注樁排樁應采取間隔成樁的施工順序,已完成澆筑混凝土的樁與鄰樁間距應大于4倍樁徑,或間隔施工時間應大于36h。

12、土釘墻開挖后應及時封閉臨空面,應在24h完成土釘安放和噴射混凝土面層。在淤泥質土層開挖時,應在12h完成土釘安放和噴射混凝土面層。

上一層土釘完成注漿48h后,才可開挖下層土方。

13、型鋼水泥土攪拌墻:樁與樁的搭接時間間隔不宜大于24h

14、樁基檢測開始時間:

(1)采用鉆芯法檢測,受檢樁混凝土齡期應達到28天,或者同條件養護試塊強度達到設計強度要求。

(2)一般承載力檢測前的休止時間:砂土地基不少于7d,粉土地基不少于10d,非飽和黏性土不少于15d,飽和黏性土不少于25d。泥漿護壁灌注樁,宜延長休止時間。

15、大體積混凝土養護

(1)大體積混凝土應進行保溫保濕養護,在每次混凝土澆筑完畢后,除應按普通混凝土進行常規養護外,尚應及時按溫控技術措施的要求進行保溫養護。

(2)保濕養護的持續時間≥14d,應經常檢查塑料薄膜或養護劑涂層的完整情況,保持混凝土表面濕潤。

16、對水泥質量有懷疑或水泥出廠超過3個月(快硬硅酸鹽水泥超過1個月)時,應進行復驗,并按復驗結果使用。

17、混凝土澆筑:在澆筑與柱和墻連成整體的梁和板時,應在柱和墻澆筑完畢后停歇1~1.5h,再繼續澆筑。

18、后澆帶的設置和處理

后澆帶是為在現澆鋼筋混凝土結構施工過程中,克服由于溫度、收縮等而可能產生有害裂縫而設置的臨時施工縫。后澆帶通常根據設計要求留設,并保留一段時間(若設計無要求,則至少保留14d)后再澆筑,將結構連成整體。

填充后澆帶,可采用微膨脹混凝土、強度等級比原結構強度提高一級,并保持至少14d的濕潤養護。后澆帶接縫處按施工縫的要求處理。

19、對已澆筑完畢的混凝土,應在混凝土終凝前(通常為混凝土澆筑完畢后8~12h內),開始進行自然養護。

20、現場拌制的砂漿應隨拌隨用,拌制的砂漿應在3h內使用完畢;當施工期間最高氣溫超過30℃時,應在2h內使用完畢。

21、高強度螺栓連接副的初擰、復擰、終擰應在24h內完成。

22、預制構件連接:灌漿料拌合物應在制備后30min內用完。

23、水泥砂漿防水層終凝后,應及時進行養護,養護溫度不宜低于5℃,并應保持砂漿表面濕潤,養護時間不得少于14d。

24、屋面防水基本要求:保溫層上的找平層應在水泥初凝前壓實抹平,并應留設分格縫,縫寬宜為5~20mm,縱橫縫的間距不宜大于6m。水泥終凝前完成收水后應二次壓光,并應及時取出分格條。養護時間不得少于7d

25、防水混凝土終凝后應立即進行養護,養護時間不得少于14d。

26、抹灰工程施工:抹灰用的石灰膏的熟化期應≥15d。

27、水泥砂漿抹灰層應在濕潤條件下養護,一般應在抹灰24h后進行養護。

28、涂飾工程應在抹灰、吊頂、細部、地面濕作業及電氣工程等已完成并驗收合格后進行。其中新抹的砂漿常溫要求14d以后,現澆混凝土常溫要求21d以后,方可涂飾建筑涂料。



第二章 建筑工程項目施工管理

1、綠色建筑的評價分為設計評價和運行評價。

①設計評價應在建筑工程施工圖設計文件審查通過后進行;

②運行評價應在建筑通過竣工驗收并投入使用一年后進行。

2、在城區內從事建筑工程施工,必須在工程開工15d前向工程所在地縣級以上地方人民政府環境保護管理部門申報登記。

3、施工作業人員如發生法定傳染病、食物中毒或急性職業中毒時,必須要在2h內向施工現場所在地建設行政主管部門和衛生防疫等部門進行報告。

4、保溫工程:外墻外保溫工程施工期間以及完工后24h內,基層及環境空氣溫度不應低于5°C。

5、小砌塊在廠內的養護齡期及其后停放期總時間必須確保不少于28d。

6、防水工程施工完成后的檢查與檢驗

(1)防水層完工后,應在雨后或持續淋水2h后,檢查屋面有無滲漏。

(2)廚房、廁浴間防水層完成后,應做24h蓄水試驗。墻面間歇淋水試驗應達到30min以上不滲漏。

7、工程質量問題的報告

(1)工程質量問題發生后,事故現場有關人員應當立即向工程建設單位負責人報告;

(2)工程建設單位負責人接到報告后,應于1h內向事故發生地縣級以上人民政府住房和城鄉建設主管部門及有關部門報告。

(3)情況緊急時,事故現場有關人員可直接向事故發生地縣級以上人民政府住房和城鄉建設主管部門報告。

8、住房和城鄉建設主管部門逐級上報事故情況時,每級上報時間不得超過2h

9、事故報告后出現新情況,以及事故發生之日起30d內傷亡人數發生變化的,應當及時補報。

10、腳手架在下列階段應進行檢查與驗收

(1)腳手架基礎完工后,架體搭設前;

(2)每搭設完6 ~ 8m高度后;

(3)作業層上施加荷載前;

(4)達到設計高度后或遇有六級及以上風或大雨后,凍結地區解凍后;

(5)停用超過一個月。

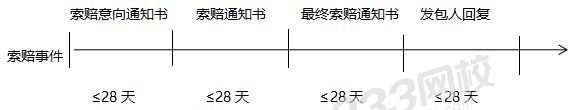

11、施工索賠


12、建設工程承包人行使優先權的期限為6個月,自建設工程竣工之日或者建設工程合同約定的竣工之日起計算。

13、保修期限和保修金比例


12、在保修責任期終止后的14天內,發包人應將剩余的質量保證金返還給承包人。剩余質量保證金的返還,并不能免除承包人按照合同約定應承擔的質量保修責任和應履行的質量保修義務。

13、地基與基礎分部工程驗收前,施工單位應將分部工程的質量控制資料整理成冊報送項目監理機構審查,監理核查符合要求后由總監理工程師簽署審查意見,并于驗收前3個工作日通知質監站。

14、參建責任方簽署的地基與基礎工程質量驗收記錄,應在簽字蓋章后3個工作日內由項目監理人員報送質監站存檔。



第三章 建筑工程相關法規與標準

1、新建、擴建、改建的城市道路交付使用后5年內、大修的城市道路竣工后3年內不得挖掘。因特殊情況需要挖掘的,須經縣級以上城市人民政府批準。

2、建設單位應當在工程竣工驗收后3個月內,向城建檔案館報送一套符合規定的建設工程檔案。凡建設工程檔案不齊全的,應當限期補充。

3、在正常使用條件下,保溫工程的最低保修期限為5年。

4、注冊執業人員未執行民用建筑節能強制性標準的,由縣級以上人民政府建設主管部門責令停止執業3個月以上1年以下;情節嚴重的,由頒發資格證書的部門吊銷執業資格證書,5年內不予注冊。

5、專家組成員

(1)誠實守信、作風正派、學術嚴謹;

(2)從事相關專業工作15年以上或具有豐富的專業經驗;

(3)具有高級專業技術職稱。

6、民用建筑工程及室內裝修工程的室內環境質量驗收,應在工程完工至少7d以后、工程交付使用前進行。

7、鋼結構焊接工程一般規定:碳素結構鋼應在焊縫冷卻到環境溫度、低合金結構鋼應在完成焊接24h以后,進行焊縫探傷檢驗。

提醒訂閱:為了幫助大家及時獲取一級建造師考試內容,點擊【下載233網校APP】,學霸君會及時給您推送提醒通知!


添加一建學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

一級建造師書店
互動交流
掃描二維碼直接進入一建微信公眾號

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 中西区| 南澳县| 邹平县| 通化市| 射阳县| 徐闻县| 霍州市| 万盛区| 平山县| 光泽县| 丽江市| 阳城县| 柘荣县| 巧家县| 米易县| 清水县| 博野县| 黎川县| 云浮市| 锦屏县| 中西区| 精河县| 鄯善县| 沧州市| 如皋市| 禹城市| 吉水县| 沙洋县| 宝清县| 上杭县| 新河县| 静乐县| 白银市| 大同县| 邢台市| 安徽省| 义乌市| 明溪县| 江西省| 客服| 高碑店市|
