2014年一級建造師考試《鐵路工程》最后密押卷(1)

來源:233網校 2014年8月12日
導讀:
進入全真模擬考場在線測試此套試卷,可查看答案及解析并自動評分 >> 在線做題
三、案例分析題(共5題,1、2、3題每題20分,4、5題各30分。請根據背景材料,按要求作答)
31、 背景資料

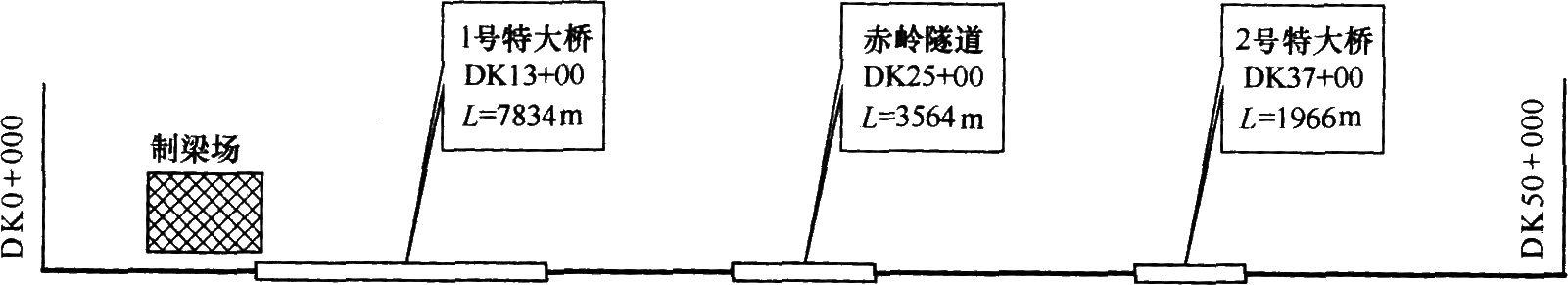

某客運專線2標段工程由某集團公司擔負施工,標段內有路基、橋涵、隧道、板式無砟軌道工程(不含鋪軌),主要工程分布如下圖。

標段內的梁體為雙線整孔箱梁,采取場制和現場架梁,計劃每天架梁2孔,1號特大橋梁部工程有240 × 32m孔箱梁,2號特大橋梁部工程有60 × 32m孔箱梁,兩座特大橋采用1個制梁場制梁,梁體采取蒸汽養生。全標段架梁工期為5個月。
隧道進出口有部分Ⅳ級圍巖,其余均為Ⅱ、Ⅲ級圍巖,洞口采取臺階法開挖,洞身采取全斷面開挖,隧道雙口掘進,洞內無不良地質。
由于前期征地拆遷的影響,隧道開工時間延遲了1個月。
問題
1.為了保證計劃工期的實現,在隧道工期延遲1個月的情況下且隧道工期不能壓縮,如何調整箱粱施工方案?
2.對于雙線整孔箱梁的預制架設,項目部要投入關鍵機械設備有哪些?
3.在每天需要預制2孔箱梁的進度要求下,制梁場需要設置多少個制梁臺座?
4.針對背景資料中的隧道施工需要配置哪些專業工班?
5.對于板式無砟軌道鋪板施工要投入的施工機械有哪些?

32、 背景資料
某項目部承擔一座鐵路特大橋施工,施工內容包括:基礎、墩臺、制梁、架梁、鋪軌。特大橋中間一跨,跨越一條正在運營的單線鐵路。
特大橋基礎為鉆孔灌注樁,橋下地質為砂黏土,局部有砂層。墩臺身為實體墩臺,高度15~20m,梁體為32m T形簡支梁。
指導性施工組織設計中要求:鉆孔樁采用正循環回轉鉆機成孔,導管法灌注混凝土樁體;墩臺采用鋼模板模筑法施工;T形簡支梁采取現場集中制梁方案,雙導梁法架設。
項目部進場后,有以下事件發生:
事件一,編制特大橋施工流程如下圖。

事件二,首片預制梁體拆模后,發現梁體兩端的馬蹄部位發生輕微蜂窩麻面。
問題
1.根據背景資料,指出特大橋施工中的安全、質量控制重點。

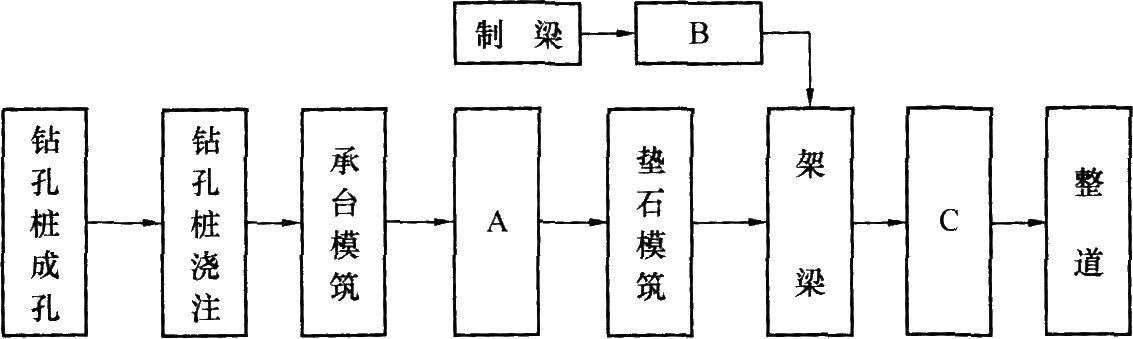

2.指出事件一中A、B、C代表的施工工序。
3.針對事件二,從技術方面指出發生質量問題可能的原因。
4.針對事件二中出現的質量問題,給出補救措施。

33、 背景資料
某施工單位承擔某段營業線改建項目。工程內容包括正線更換道岔、無縫線路施工和站線人工鋪軌等。該營業線為繁忙干線,線路等級為1級,軌道類型為60kg/m鋼軌有砟軌道。
更換道岔施工需封鎖正線4h,長鋼軌鋪設需封鎖正線3h。為保證列車運營安全,建設單位要求在軌道整理作業時一次起道量為25mm以下、一次撥道量為10mm以下。無縫線路的鎖定軌溫為25℃。
針對站線人工鋪軌作業,施工單位確定的關鍵工序為:上砟鋪砟、整道、布設軌枕和鋼軌、軌枕錨固、鋼軌連接、散布配件。
問題
1.按照營業線施工等級劃分的規定,指出該工程更換道岔施工的等級及其應采用的鋪設方法。
2.該工程長鋼軌鋪設是否可以采用長軌排鋪設法?說明理由。
3.給出該工程軌道整理作業時合理的軌溫范圍。為使線路盡快穩定,應特別配備什么施工機械?
4.說明上述站線人工鋪軌關鍵工序的正確施工順序。

34、背景資料
某施工企業承建一客運專線A標,標段全長70公里,合同工期30個月。其主要工程有:橋梁22座,均為明挖基礎,上部結構有一座橋主跨為2×96m鋼桁梁,其余均為32m箱梁,共680孔;隧道5座,圍巖均為Ⅲ、Ⅳ級石灰巖,其中最長一座隧道長度為5.3公里;車站一座,站場土石方100萬m3,區間土石方1200萬m3,涵洞160座;CRTSI型板式無砟軌道。車站位于標段中部,東段分別有箱梁400孔,鋼桁梁2孔,鋼桁梁橋(可過箱梁)距車站3公里;西段有箱梁280孔,其中在長隧道西端有50孔。施工中發生以下情況:
事件一,由于工期較緊,投標施組中擬建兩個預制梁場。進場后,項目經理部經過現場認真考查,發現在車站附近和長隧道東端兩處具備建梁場條件,且長隧道西端50孔梁具備移動模架現澆施工條件。
事件二,為了保證安全施工生產,項目經理部安排由工程技術部、安全質量部參加,安全質量部負責編制了安全應急預案,并經其他部門會簽,總工程師審批后正式下發執行。
事件三,施工隊伍進場后,長隧道采取進出口兩個工作面開挖,在兩工作面相距10m時,兩隧道施工架子隊進行緊張地沖刺施工,以迎接項目部的貫通慶典活動。就在此時,在進口端掌子面鉆孔的2名工人隨著一聲突如其來的爆炸而被掉石砸成重傷,發生安全事故。
事件四,在CRTS1型板式無砟軌道板安裝前,項目經理部對線下工程的強度、平整度進行了檢測,經檢測合格后即可進行軌道板安裝。
問題
1.根據背景材料,該項目進度重點控制工程有哪幾項?并說明理由。
2.針對事件一,請給出該標段合理的預制梁場建設方案。
3.針對事件二,請指出項目部的安排是否正確?并說明理由。
4.針對事件三,請簡要分析造成事故的原因是什么?
5.針對事件四,項目經理部的檢測內容是否完整?并說明理由。

35、背景資料

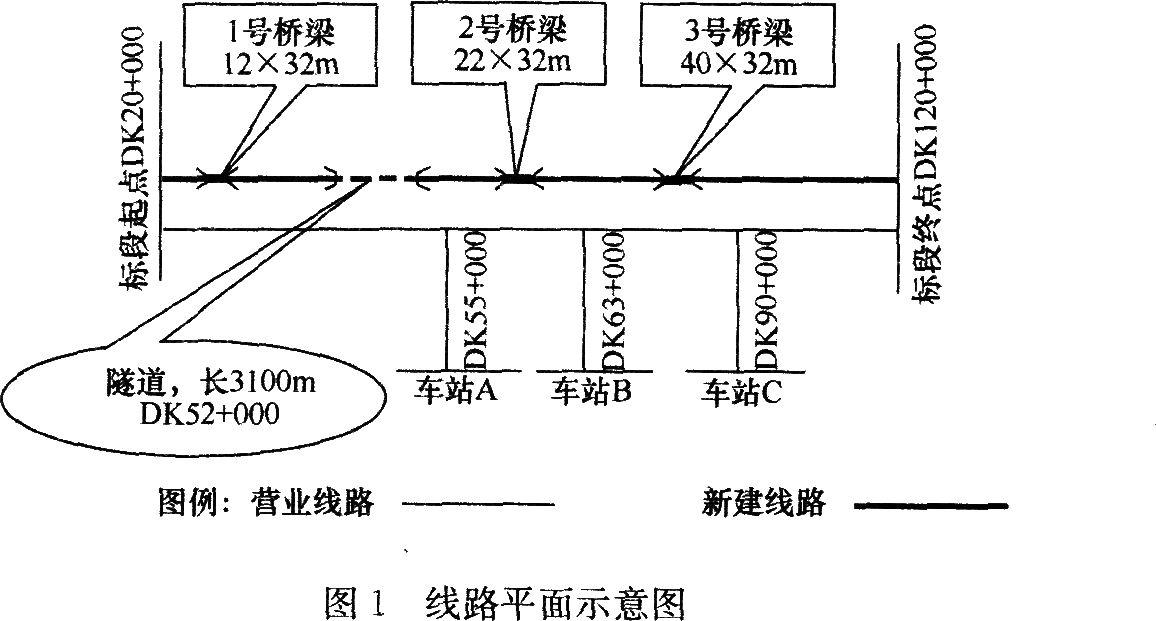

某增建二線鐵路站前工程某標段,工程簡況詳見圖1。

沿線車站中,車站A為擬關閉車站(車站關閉即車站不再使用);車站B和車站C(見圖2)為保留車站,且均需要改造。

本標段主要工程情況為:土石方30萬m3,無特殊路基;橋梁3座,均為32m簡支T梁,旱橋,無高墩;隧道1座,圍巖級別均為Ⅳ級,分進口和出口兩個工作面施工;新建線路為有砟軌道,正線采用換鋪法鋪設無縫線路,站線采用人工鋪設標準軌。業主要求本標段總工期為24個月,鋪架施工自本標段開工后第13個月開始。
車站A和車站B均具備設置鋪架基地的條件,且在地形、地貌、交通條件、管線分布和場地條件等方面均基本相同。計劃在車站A和車站B中選擇一個車站設置鋪架基地,配備一套鋪架機械進行鋪架施工。
問題
1.針對背景資料,應在哪個車站設置鋪架基地?并說明理由。
2.針對背景資料,應先向哪個方向鋪架?并說明理由。
3.簡述車站C合理的改造施工步驟(不必繪圖)。
