【背景資料】
某公路工程于2013年6月簽訂合同并開始施工,合同工期為30個月。2014年1月開始橋梁上部結構施工,承包人按合同工期要求編制了橋梁上部結構混凝土工程施工進度時標網絡計劃(如圖7所示),該部分各項工作均按最早開始時間安排,且等速施工,監理工程師批準了該計劃。
C工作預應力筋加工所用錨具、夾具和連接器進場時,按出廠合格證和質量證明書檢查了其錨固性能類別、型號、規格及數量。預應力筋張拉程序按照:0→初應力→σcon(錨固)進行。C工作完成后,駐地監理工程師對計量結果進行了審查,簽字確認后,承包人報業主申請支付工程款。

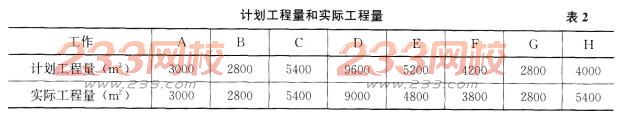

施工期間,工作D、E、F的實際工程量與計劃工程量相比有所減少,但實際工作持續時間與計劃持續時間相同。由于業主修改匝道設計,致使H工作推遲開工1個月,另外由于工程量增加,致使該工作的持續時間延長了1個月。各工作的計劃工程量與實際工程量見表2。
合同約定,橋梁上部結構混凝土工程綜合單價為1000元/m3,按月結算。結算價按項目所在地結構混凝土工程價格指數進行調整,項目實施期間各月結構混凝土工程基期價格指數見表3(2013年6月為基期)。項目所在地每年7月份進入雨季。
承包人在申請H工作工期延期提出了費用索賠,包括:不可辭退工人窩工費、施工機具窩工費、雨期施工增加費、現場管理費、利潤、增加的利息支出等,同時也提出了工期索賠。
【問題】
1.網絡計劃中,E工作的自由時差和總時差各為多少個月?
2.預應力筋加工所用錨具、夾具和連接器進場時,除背景資料的檢查外,還應進行哪些檢驗及試驗?預應力筋張拉程序是否正確?說明理由。
3.C工作的計量程序是否正確?說明理由。駐地監理工程師對計量結果審查的主要內容有哪些?
4.承包人針對H工作提出的費用索賠,哪些無法獲得監理支持?說明理由。針對本網絡計劃,承包人可以索賠的工期有多少個月?
5.計算工作F各月的已完工作預算費用和已完工作實際費用。
6.計算2014年6月末的費用偏差(CV)和進度偏差(SV)。
