 第3題 案例分析題 (每題24分,共5題,共120分)

31、某施工單位承建31km一級公路路基工程(重交通),包括路堤填筑、路塹開挖、半填半挖路基施工、路基支擋與防護砌筑等工作內容。其中,K2+300~K2+672為半填半挖路基,其典型橫斷面示意圖如圖1所示,漿砌片石擋土墻高度2.8~4.1m,該地段土質為碎石土。

施工過程中發生以下事件:

事件一:施工單位向監理單位提交的施工方案部分內容如下:

①半填半挖路段的開挖,必須待半填斷面的原地面處理好并經檢驗合格后,方可開挖半挖斷面。對挖方中非適用材料必須廢棄,嚴禁填在半填斷面內。

② 原地面橫坡為1 :5~1 :2.5的半填半挖路基,填方部分應按設計要求開挖臺階,臺階高度不小于規范值,內傾坡度4%,以防出現縱向開裂。

③挖方部分按要求對路面下80cm范圍的原狀土進行超挖回填處理,確保壓實度達到95%,以減少路基差異變形。

④ 填筑時,必須從低處往高處分層攤鋪碾壓,特別要注意填、挖交界處的拼接,碾壓要做到密實無拼痕。

事件二:擋土墻施工內容包括:A-基坑質檢;B-基坑開挖;C-基礎施工;D-墻身砌筑;E- 墻背回填;F-伸縮縫與沉降縫施工。在擋土墻墻背回填過程中,2024年1月23日13點21分發生坍塌事故。事故現場的項目經理立即撥打110與120急救電話。并展開救援:1 4點37分項目經理向本單位負責人報告發生了9人傷勢可能較重、4人傷勢可能較輕的擋土墻坍塌生產安全事故,同時匯報了現場救援的基本情況;單位負責人接到報告后,于14點55分向事故發生地縣級以上人民政府安全生產監督管理部門和負有安全生產監督管理職責的有關部門如實進行了報告。事故調查報告組最終確認事故造成10人重傷,3人輕傷,直接損失380萬元。

【問題】 1 .寫出圖1中構造物M的名稱。圖1中已標出的各組成部位中,首先應施工哪個部位? 2.逐條判斷事件一中的施工方案是否正確。若不正確寫出正確施工方案。 3.該路段擋土墻施工是否需要搭設腳手架?若要搭設腳手架,該腳手架是否單獨計量? 4.寫出事件二中擋土墻施工工序(寫出代號即可,如CDE)。 5.寫出事件二中的生產安全事故等級。根據《生產安全事故報告和調查處理條例》,項目經理對該坍塌事故是否涉嫌遲報與謊報?

參考答案:

1、M:土工格柵

首先應施工截水溝。

2、①正確。

②錯誤。

正確方案:施工方案臺階高度應不大于規范值。

③錯誤。

正確方案:壓實度應達到 96%。

④正確。

3、需要設置腳手架,腳手架不能單獨計量。

4、BACDFE

5、屬于較大安全事故;項目經理存在對該坍塌事故遲報。

32、某雙向四車道高速公路山嶺隧道,地質巖性為板巖,巖體節理較發育,地下水不發育。

施工中采用的開挖方法:III級圍巖采用全斷面法:IV級圍巖采用二臺階法:V級圍巖采用環

形開挖留核心土法,其施工工序示意圖如圖2所示。支護采用復合式襯砌。隧道穿越區域存在煤系地層,其起訖樁號K18+427~K18+440。根據設計文件。該隧道絕對瓦斯涌出量最大值為1 .5m3/min。

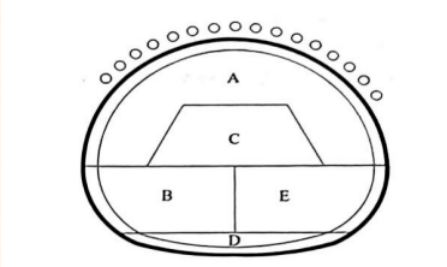

圖2 環形開挖留核心土法施工工序示意圖

注:A-環形導坑開挖; B-下臺階左側開挖;

C-上部核心土開挖;D-仰拱開挖;E-下臺階右側開挖

施工過程中發生以下事件:

事件一:穿越煤系地層時,地質超前預報單位對隧道實施地質超前預報時,以地質調查

法為基礎,以M預報方法為主,結合物探法進行預報。每次預報長度為50m。

事件二:當隧道施工到K18+430時,測得掌子面回風流附近瓦斯濃度為0.45%,實測最大

風速為0.25m/s。項目部的做法如下:

①爆破作業中,采用煤礦許用的炸藥和煤礦許用的電雷管,并進行反向裝藥。

②爆破網路采用串并聯連接方式。

③鉆孔、裝藥時,采取了不間斷通風。

④通風機設置了兩路專用電源,并裝設了風電閉鎖裝置。

事件三:施工企業在對項目專項安全檢查時,發現以下安全生產事故隱患:

①隧道內裝載機未安裝倒車影像裝置。

②仰拱未及時封閉成環。

③初期支護連續2榀拱架雙側拱腳同時懸空。

【問題】 1 .寫出事件一中M預報方法的名稱。按照地質超前預報長度劃分,該隧道地質超前預報屬于哪一類? 2.根據圖2,寫出環形開挖留核心土法的正確開挖順序(寫出代號即可,如ABC……)。寫出D工序的緊后工序。 3.根據背景資料,該隧道為哪類瓦斯隧道?逐條判斷事件二中項目部的做法是否正確,若不正確寫出正確做法。 4.寫出事件三中的重大事故隱患(寫出編號即可,如①……),并寫出其易引發的事故類型。判斷事件三中專項安全檢查的費用是否在安全生產費用中列支。

參考答案:

1、M 為超前鉆探法;隧道地質超前預報屬于中距離預報。

2、開挖順序:ACBED 或 ACEBD

D工序的緊后工序為仰拱初期支護。

3、屬于高瓦斯隧道。

(2)①不正確。

正確做法:爆破作業中必須采用煤礦許用炸藥和煤礦許用電雷管,嚴禁反向裝藥。

②不正確。

正確做法:爆破網絡必須采用串聯連接方式,不得并聯或串并聯。

③正確。

④不正確。

正確做法:通風機設置兩路專用電源,并應裝設風電閉鎖裝置和甲烷電閉鎖設施。

4、(1)重大事故隱患為②③

(2)易引發的事故類型為坍塌;

(3)專項安全檢査的費用在安全生產費用中列支。

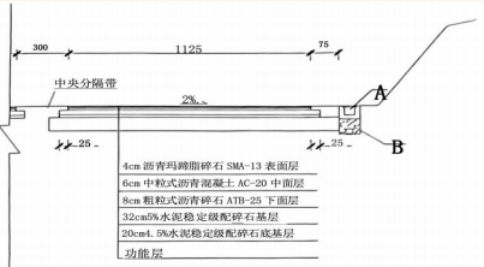

33、某施工單位承建10km雙向四車道高速公路瀝青路面工程,所處路段橫斷面形式為半填半挖和路塹,當地年降水量為650mm。瀝青路面結構示意圖如圖3所示,其中路面基層施工采用42.5強度等級的普通硅酸鹽水泥,通過重型擊實試驗可知,水泥穩定級配碎石混合料的最大干密度為2.35g/cm3,壓實度標準采用98%。

施工過程中發生以下事件:

事件一:施工單位對基層水泥穩定級配碎石材料的組成設計工作,依據《公路路面基層施工技術細則》,按照原材料檢驗、目標配合比設計、生產配合比設計以及施工參數確定的流程組織實施,其中生產配合比設計完成了確定料倉供料比例、水泥穩定級配碎石混合料的最佳含水率和最大干密度等技術內容。

事件二:施工單位在組織實施瀝青面層施工時,采取了以下做法:

①由于施工單位下面層施工在人員、材料、機械設備及施工方案等方面與以往本單位承擔的其他類似工程完全相同,因此決定利用其經驗和結果,不再鋪筑新的下面層試驗路段,并報監理審批。

②瀝青混合料的運輸,主要根據拌合站的產量和當地氣溫條件合理安排運輸車輛;運輸車的車廂內保持干凈,涂防粘薄膜劑,運輸過程中覆蓋棚布。

③采用兩臺攤鋪機一前一后梯進式施工作業,兩臺攤鋪機的縱向間距控制在30~50m,兩幅橫向有50~100mm寬度的重疊,且攤鋪過程中隨時檢查高程、攤鋪厚度、攤鋪質量。

事件三:施工單位(承包人)根據招投標文件和交通運輸部發布的《公路工程施工分包管理辦法》,將本工程的瀝青路面面層攤鋪施工分包給了符合要求的分包人,承包人還與某勞務合作公司簽訂了勞務合作合同。工程竣工后,分包人以及勞務合作公司均向承包人和發包人提出申請施工分包業績證明的要求。

【問題】

1 .寫出圖3中A、B構造物的名稱。

2.計算路面基層施工需要備料的水泥量。(單位:噸,計算結果保留整數)

3.補充事件一中生產配合比設計還應包含的其他兩項技術內容。

4.逐條判斷事件二中的做法是否正確,若不正確寫出正確做法。

5.承包人和發包人對分包人和勞務合作公司提出申請施工分包業績證明的要求是否支持?若不支持,說明理由。另分包人和勞務合作公司各自承擔工作的施工方案分別由誰負責編制?

參考答案:

1、A:邊溝

B:滲溝

2、體積:11.75×10000×0.32×2=75200m3

混合料生產質量:75200×2.35×0.98=173186t

水泥用量:173186-173186/(1+0.05)=8247t

3、確定水泥穩定材料的容許延遲時間

確定結合料劑量的標定曲線

4、①不正確。

正確做法:需要重新鋪裝新試驗段。

②正確。

③不正確。

正確做法:兩臺攤鋪機的前后間距宜不大于10m。

5、分包人有權與承包人共同享有分包工程業績。分包人業績證明由承包人與發包人共同出具。勞務合作不屬于施工分包。勞務合作企業以分包人名義申請業績證明的,承包人與發包人不得出具。

分包可以由承包單位或者可以由分包單位編制,經分包單位技術負責人簽字和承包單位負責人簽字。

勞務應由施工單位編制。

34、某施工單位承建了某跨海橋梁工程,全程6.8km。單幅橋寬16.5m、非通航孔橋為50m和70m跨徑的連續梁橋,上部結構為等截面預應力混凝土箱通航孔橋為80m+166m+168m+80m四跨一聯的連續剛構橋上部結構為變截面預應力混凝土箱梁。

為減少海上作業時間,全線上部結構采用節段預制拼裝施工工藝。節段梁在預制廠集中預制,存放3個月后,采用駁船運至現場進行安裝通航孔橋節段梁預制模板系統示意圖如圖4所示。

(圖4暫缺。)

施工過程中發生以下事件:

事件一:通航孔橋主墩0號采用大直徑鋼管立柱+型鋼梁支架法現澆,鋼管立柱支承在承臺頂面。1號節段是第1塊預制節段,采用浮吊安裝,其他節段梁采用橋面吊機懸臂拼裝。邊跨無法采用懸臂拼裝的節段梁采用水中鋼管樁+貝雷梁支架法配合浮吊拼裝,該處水深12-15m,海床40m厚度范圍內的地層依次為淤泥,淤泥質黏土,粉質黏土和圓礫土。

事件二:橋面吊機懸臂拼裝工藝流程如下:吊機安裝及調式→梁段就位→X→節段膠結層涂抹→Y→膠結層養護固化→懸拼預鋼束張拉→吊機解構前移至下一節段施工。施工前,施工單位按施工荷載對橋面吊機進行了強度驗算,且安全系數不小于2。

事件三:切割多余鋼絞線用電弧切割。后張法實測項目有:管道間距還有管道坐標,張拉力,張拉伸長率。

事件四:暫缺。

【問題】

1 .寫出圖4中模具A、B的名稱,圖4中節段梁采用的是哪種預制法?

2.事件一中,0號塊支架和邊跨支架安裝完成后是否需要進行預壓?分別寫出理由。

3.寫出事件二中工序X,Y的名稱。施工單位還應對橋面吊機進行哪些驗算?

4.事件三中,逐條改正預應力鋼束加工和張拉基本要求中的錯誤。補充未列出的一項實測項目,并寫出實測項目中的兩項關鍵項目。

5.事件四中,寫出C卡的名稱,D、E分別是指什么部門?應急預案備案時,還應補充哪些材料?

參考答案:

1、A:端模;B:內模

節段梁采用的是短線法

2、(1)0號塊不需要預壓,對位于剛性地基上的剛度較大且非彈性變形可確定控制在一定范圍內的支架,經計算并通過一定審核程序,確認其滿足強度、剛度和穩定性等要求的前提下,可不預壓。

(2)邊跨支架安裝需要預壓,宜通過預壓的方式,消除地基不均勻沉降和支架的非彈性變形。

3、X:起吊梁段、試拼

Y:臨時預應力張拉

還需進行剛度和穩定性驗算。

4、未列出的一項實測項目:斷絲滑絲數

主控項目為:張拉應力值(△)、張拉伸長率(△)

5、C卡:應急處置卡

風險評估結果和應急資源調查清單。

35、某施工單位投標了新建高速公路工程一標段,全線為整體式路基根據該工程招標文件、《公路工程標準施工招標文件》、《公路工程建設項目概算預算編制辦法》,《公路工程預算定額》等資料編制了投標報價,路基工程部分清單子目單價分析數據見表5,其中,《203-1 -a路基挖土分子目機械使用費中機上人員工資占比為"15%",規費率為36%。

施工單位中標后按期開展施工,施工過程中發生以下事件:

事件一:路基施工時恰逢雨季,施工單位編制了雨季施工方案,部分施工要求如下:

①雨期路基施工地段一般應選擇碎礫石、巖石等地段施工。

②雨期開挖路塹,當挖至路床頂面以上300-500mm時應停止開挖,并在兩側挖好臨時排水溝,待雨期過后再施工。雨期開挖巖石路基,炮眼至45角傾斜設置。利用挖方土作填料,含水率合要求時,應隨挖隨填,及時壓實。

③每一填筑層表面應做成2%-4%單向路拱橫坡以利于排水高出設計洪水位0.5m以下部位應選用透水性好、飽水強度高的填料分層填筑。

事件二:該工程部分路堤為中硬巖石的石混填,施工單位按照試驗路段確定的工藝流程、工藝參數進行施工,對每一層壓實層的壓實質量用B指標進行了檢測,每填約3m,高檢測了路線中線偏位和C指標。

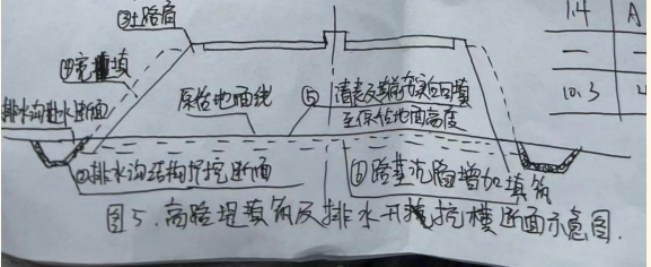

事件三:某段路基工程施工完成后,施工單位向監理工程師提交了工程量清單計量申請、該段路基填筑均為利用土方填筑,其中高路堤填筑及排水溝開挖橫斷面示意圖如圖5所示。

【問題】

1、補充雨期施工的地段

2、針對事件一中第二條措施有2處錯誤,請改正。

3、補充事件二中B和C

……暫缺

參考答案:

1、雨期路基施工地段一般應選擇砂類土、碎礫石和巖石地段以及路塹的棄方地段。

2、①正確

②不正確。

正確做法:雨期爆破鉆孔方向水平。

③不正確。

正確做法:雙向坡路拱橫坡。

3、B:沉降差

C:寬度

添加一建學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

一級建造師書店
互動交流
掃描二維碼直接進入一建微信公眾號

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 凤阳县| 博罗县| 合肥市| 两当县| 奎屯市| 黄浦区| 定兴县| 沙湾县| 明水县| 前郭尔| 东辽县| 甘孜县| 舞阳县| 平顶山市| 阳新县| 阿尔山市| 南宁市| 山阳县| 绍兴市| 郴州市| 宁南县| 宁都县| 新田县| 东兰县| 泰兴市| 河北区| 安阳县| 四平市| 呼图壁县| 洛南县| 云梦县| 海盐县| 米脂县| 安徽省| 秭归县| 定边县| 新绛县| 东阿县| 商洛市| 巴林左旗| 临澧县|
