【案例二】

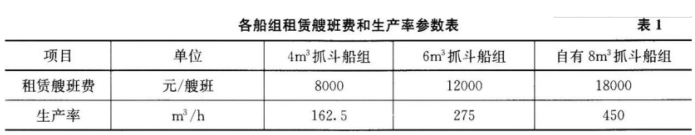

某公司承接了一個10000t級泊位的重力式碼頭的基槽開挖工程,開挖工程量為30萬m3,疏浚土質為軟塑黏土。根據基槽開挖施工的節點工期要求,基槽開挖的工期為80d。另外,施工合同規定,基槽開挖施工每提前1d完成,獎勵1000元。該公司組建的項目經理部在編制施工組織設計時判斷,適宜施工的船型為抓斗挖泥船,且現場只能容納一組抓斗挖泥船組施工。據調查,現場有無需調遣的4m3和6m3抓斗挖泥船組可供租賃;另外該公司自有8m3抓斗挖泥船1組在該工程施工期間閑置,可在正式開工前調遣到工地,往返調遣時間共需要12d,調遣費共計36萬元;三組抓斗挖泥船均為錨纜定位挖泥船。基槽開挖每作業天按3個艘班考慮,挖泥船組的時間利用率按60%計。各船組租賃艘班費和生產率見表1。
【問題】
1.計算確定滿足節點工期要求的船組。
2.從項目部船舶成本最低的角度,計算選擇船組。
3.本工程所選抓斗挖泥船的施工錨纜宜如何布設?適宜的抓斗是哪種型式?
參考答案:
參考解析:?
1.滿足節點工期要求的船組:
(1)使用自有8m3抓斗船組完成任務要求的船組:
300000/(3×8×450×0.6)=46.3取(47d),47d<80d。
(2)租用6m3抓斗船組完成任務要求的船組:
300000/(3×8×275×0.6)=75.8取(76d),76d<80d。
(3)租用4m3抓斗船組完成任務要求的船組:
300000/(3×8×162.5×0.6)=128.2取(129d),129d>80d。
使用自有8m3抓斗船組和租用6m3抓斗船組均能滿足節點工期要求。
2.從項目部船舶成本最低的角度:
(1)用自有8m3抓斗船組完成任務的成本:
18000×3×47+360000-1000×(80-47)=2865000元。
(2)租用6m3抓斗船組完成任務的成本:
12000×3×76-1000×(80-76)=2732000元,2865000元>2732000元。所以從船舶
成本角度來看,應選用6m3抓斗船組。
3.本工程所選抓斗挖泥船的錨纜布設:宜布設四組錨纜,艏邊錨兩只,對稱挖槽呈八字形布設于船艏前方兩側,錨兩只,對稱挖槽交叉呈八字形布設于船艉后方兩側。
本工程所選抓斗挖泥船抓斗選擇:斗容較大的輕型平口抓斗。
