【案例四】
西南沿海某港口港池疏浚工程,施工工期為1年,無備淤深度。疏浚土質為密實中粗砂和強風化巖,疏浚土吹填到碼頭后方吹填區,平均吹距為2.7km。吹填區面積為1.5km2,底質為密實砂,圍埝為臨時工程,采用拋石結構,圍埝頂寬為3.0m,圍埝總長為4.5km,外坡設計坡比為1:2,內坡設計坡比為1:1.5,內側鋪設倒濾層。該工程所在地區平均每年受1~3次臺風影響,臺風襲擊時,風力可達12級以上,常伴有暴雨或大暴雨。

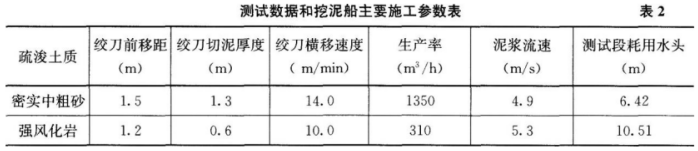

本工程采用大型絞吸挖泥船直接吹填的施工方式,排泥管直徑為φ800mm。疏浚施工中,為了掌握陸上排泥管線輸送砂和風化巖的沿程阻力系數,在陸地岸管上選擇了長100m的平順段進行了測試,測試期間的測試數據和挖泥船主要施工參數見表2。另外,根據國家工程造價管理部門公布的柴油價格,本工程中標時的柴油價格為5800元/噸,施工期間的柴油偷格為6200元/噸。
【問題】
1.分別確定本工程兩種疏浚土質適宜的絞刀型式和刀齒型式,并計算測試期間兩種疏浚土質的絞刀挖掘系數。(計算結果取兩位小數)
2.計算本工程測試期間測試段兩種疏浚土質的沿程阻力系數。(計算結果取四位小數,g=9.8m/s2)
3.簡述挖泥船防臺錨地選擇應考慮的因素。
4.若合同專用條款中對合同價款的調整無另外約定,哪些情形下可調整合同價款?本工程可否因柴油價格的變化調整合同價款?
5.根據《水運工程質量檢驗標準》JTS 257—2008,本工程的圍埝工程劃分為哪些分部工程、分項工程?本工程港池疏浚驗收合格的標準是什么?
參考答案:
參考解析:?
1.由題可知:(1)密實中粗砂:直徑較小的冠形可換齒絞刀和鑿形齒。(2)強風化巖:錐形可換齒絞刀和尖齒。
絞刀挖掘系數公式為:W=60K×D×T×V。
W—絞刀挖掘生產率m3/h,D—絞刀前移距m;T—絞刀切泥厚度m;V—絞刀橫移速度m/min。則(1)密實中粗砂:K=W÷(60×D×T×υ)=1350÷(60×1.5×1.3×14)=0.82。
(2)強風化巖:K=W÷(60×D×T×υ)=310÷(60×1.2×0.6×10)=0.72。
3.挖泥船防臺錨地選擇應考慮的因素:(1)滿足施工現場船舶、設施的水深要求;(2)在施工作業區或靠近施工作業區的水域;(3)周圍無障礙物的環抱式港灣、水道;(4)有消除或減弱浪涌的天然屏障或人工屏障的水域;(5)有足夠回旋距離的水域;(6)泥或泥沙混合的底質;(7)流速平緩;(8)便于通信聯系和應急搶險救助。
4.若合同專用條款中對合同價款的調整無另外約定,則可調整合同價款的情形:(1)經監理工程師確認,建設單位批準的工程量增減或設計變更;(2)國家或地方工程造價部門公布的價格和費率調整;(3)一周內非施工單位原因造成的停水、停電、停氣累計超過8h,使施工單位受到損失時;(4)合同約定的其他增減或調整。若合同專用條款中對合同價款的調整無另外約定,本工程因柴油價格變化可調整合同價款。
5.根據《水運工程質量檢驗標準》JTS 257—2008,圍埝工程可劃分為的分部工程是埝身、倒濾層;可劃分為的分項工程是拋石、倒濾層。
本工程港池疏浚驗收合格的標準:無備淤深度的港池疏浚工程設計底邊線以內水域嚴禁存在淺點;底邊線以內水域的開挖范圍應滿足設計要求;斷面不應小于設計開挖斷面;坡的開挖范圍滿足設計要求;坡的開挖坡度滿足設計要求。
