單代號網絡圖是以節點及其編號表示工作,以箭線表示工作之間邏輯關系的網絡圖,并在節點中加注工作代號,名稱和持續時間。
單代號網絡圖的邏輯關系容易表達,且不用虛箭線。
單代號網絡圖時間參數計算基本同雙代號網絡圖,不常考核,但須會計算相鄰兩工作之間的時間間隔LAG。
相鄰兩工作之間的時間間隔LAGi-j=緊后工作j的最早開始時間-本工作最早完成時間。
網絡計劃的計算工期等于其終點節點所代表的工作的最早完成時間。
項目管理單代號網絡計劃(一)
計算相鄰兩項工作之間的時間間隔(LAGi-j)

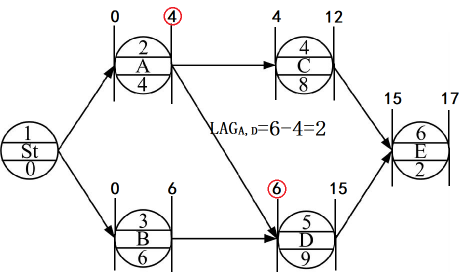

某單代號網絡計劃如下圖,工作A、D之間的時間間隔是( )天。【2017】
A. 0
B. 1
C. 2
D. 3
