網絡計劃方法在建筑工程中的應用這一目知識是二建《建筑工程管理與實務》科目案例考核的核心知識點,其目的在與考核作為項目經理,其施工管理工作,三控三管一協調中對于施工進度的管控,以應對今后在實際施工中可能出現的進度滯后、進度超前等各種情況時,如何處理。考試中主要考核雙代號網絡計劃和雙代號時標網絡計劃,本文就雙代號網絡計劃網絡圖相關時間參數的定義及計算進行介紹,本配以真題(節選),示例說明該知識點的考核方式。
(一)雙代號網絡計劃網絡圖相關時間參數的定義及計算
計算方法如下:
1)計算各項工作的最早開始和最早完成時間
從起始節點開始順箭線方向依次逐項計算至終點節點,最早完成時間=最早開始時間+本工作持續時間,最早開始時間=各緊前工作最早完成時間的最大值。
(順箭線方向取大值)
2)確定計算工期及最遲開始時間和最遲完成時間
假設計劃工期等于計劃工期,即與終點節點相連各工作最早完成時間的最大值。
3)計算各項工作的最遲開始和最遲完成時間
從終點節點開始逆箭線方向依次逐項計算至起點節點,最遲開始時間=最遲完成時間-本工作持續時間,最遲完成時間=各緊后工作最遲開始時間的最小值。
(逆箭線方向取小值)
3)計算工作總時差
總時差=最遲開始時間-最早開始時間
總時差=最遲完成時間-最早完成時間
(開始減開始,完成減完成,大減小)
4)計算工作自由時差
自由時差=緊后工作的最早開始時間-本工作最早完成時間
(二)經典真題
【2014年案例節選】某房屋建筑工程,建筑面積6800㎡ ,鋼筋混凝土框架結構,外墻外保溫節能體系。建設單位分別與中標的施工單位和監理單位簽訂了施工合同和監理。
在合同履行過程中,發生了下列事件:
事件三:施工單位提交了室內裝飾裝修工期進度計劃網絡圖(如下圖所示),經監理工程師確認后按此組織施工。

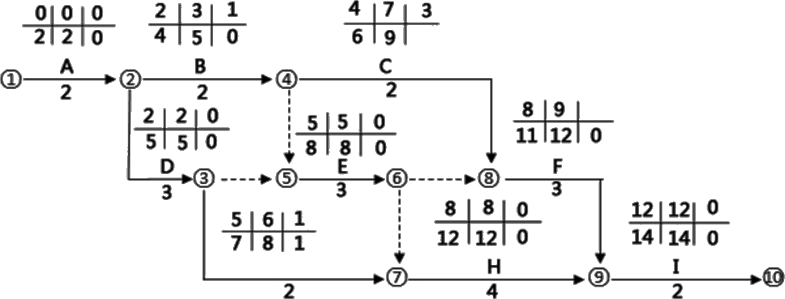

室內裝飾裝修工程進度計劃網絡圖(時間單位:周)
事件四:在室內裝飾裝修工程施工過程中, 因設計變更導致工作C的持續時間變?yōu)?6d。 施工單位以設計變更影響施工進度為由提出22d的工期索賠。
【問題】3.針對事件三的進度計劃網絡圖,列式計算工作C和工作F時間參數并確定該網絡圖的計算工期(單位:周)和關鍵線路(用工作表示)。
(1)工作C:FF=8-6=2周
(2)工作F:TF=9-8=1周(注:FF=12-11=1周,題目有誤)
(3)該網絡圖的計算工期為:2+3+3+4+2=14周。
該網絡計劃的關鍵線路:A→D→E→H→I。
關鍵線路的表示方法有兩種: 題干中要求用工作來表示,如采用另一種方法——用節點表示,則關鍵線路為:①→②→③→⑤→⑥→⑦→⑤→⑩。
