(四)
【參考答案】

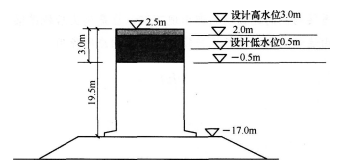

1.依題意繪簡圖:

(1)自沉箱頇向下0.5m范圍內為浪濺區(+2.5~+2.0)。
(2)(沉箱頂向下0.5m)至(從沉箱頂向下3m)范圍為水位變動區(+2.0~-0.5)為提高沉箱頂部3m混凝土耐久性的首選措施是應用高性能混凝土。

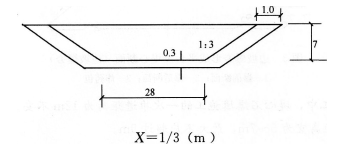

2.依題意繪簡圖:

計算斷面底寬:[(1/3)-0.3]×3×2+28=28.2(m)
計算斷面頂寬:28.2+(7+0.3)×3×2=72(m)
碼頭基槽挖泥的計算斷面面積是:
[28.2+72]×(7+0.3)/2=365.73(m2)
3.(1)拋石基床整平范圍為沉箱底面寬度15m。此項是施工存在的問題之一,基床整平范圍應為沉箱底面每邊各加寬0.5m。整平范圍與沉箱底面寬度15m相同,沉箱安放后,基床邊緣受壓塌陷沉箱邊部懸空,受力不均,不穩定、不安全。
(2)在填砂壓載前出現前傾,施工單位采取在沉箱后排倉格內先拋填一半高度砂的措施,進行偏心壓載,以調整沉箱就位的做法是錯誤的。應將沉箱抽水浮起,調整基床重新安裝。
4.浮運拖帶沉箱前應對沉箱進行吃水、壓栽、浮游穩定性驗算。
拖運沉箱時,在正常航速條件下,牽引作用點的最佳位置在定傾中心以下10cm左右處最為穩定。
5.2000000/(410×24×0.65)=313(d)
6.在缺陷責任期內,所發生的兩起事件中:
(1)碼頭前沿??繚O船,將橡膠護舷撞壞,是交工后使用單位管理失誤所造成,可由使用單位自行修復;也可委托缺陷責任期責任單位修復,但由委托方承擔費用。
(2)碼頭后軌道梁兩側的連鎖塊局部出現下沉,應是碼頭后軌道梁兩側的連鎖塊下部地基處理不好,應由連鎖塊施工單位進行修復并承擔相應的費用。
(五)

【參考答案】
1.

2.該分區的真空度只有50kPa,立即進行以下檢查:
(1)密封膜是否有破裂,發現破裂立即進行修補;
(2)密封溝埋膜是否有局部漏氣處,發現后用黏土修補壓實密封;
(3)是否有個別真空泵失效后管路連接不實、斷開等,發現后檢修或替換。
對上述現象和檢查及處理措施應及時報知監理,并與監理一同在現場檢查和處理,直至恢復正常。
3.A施工單位可承擔該項目施工。
二級施工總承包單位可承擔相應的工程規模是:600萬m2以下的吹填工程和16萬m2以下的港區堆場工程。本項目的吹填量和堆場工程量均在可承擔的范圍內。
4.應用了土工格柵,其功能是:
(1)用于路基補強,使粒狀填料與網格互相鎖合在一起,增大摩阻力,防止填料下陷,限制土體的側向位移,形成穩定的地面;
(2)起到加筋作用,增加土的模量,傳遞應力,可將垂直載荷分散。
5.混凝土的施工配制強度=設計要求的混凝土立方體抗壓強度標準值+1.645×工地施工實際統計的混凝土立方體抗壓強度標準差;
混凝土的施工配制強度=30+1.645×3.5=35.8取36MPa。
手機用戶請訪問233網校一級建造師考試手機網:http://m.233.com/jzs1/
報考須知:2016年一級建造師報考條件 報考條件查詢 考試報名時間
備考練習:2016年一級建造師章節練習 一級建造師每日一練 歷年考試真題
2016年一級建造師高端班、VIP班級報名啟動,233網校教研團隊精心打造一級建造師高通過率套餐班,全程內部密訓鎖分,保障一次過關?。▋r格若有變動,請以網校的最新價格為準?。?A target=_blank>現在報名滿2400減500,立即報名>>
VIP通關班 | 高端班 |
全科:¥2680 單科:¥780 報名
課程特色: 協議:全科通關,不過2017年免費重學 |
全科:¥4880 單科:¥1780 報名
課程特色: 協議:不限次免費重學保障,直到考試通過 |
加入233網校一級建造師QQ群(295329142),及時獲取2016年一級建造師報考最新報考。掃描下方二維碼下載233網校一級建造師APP,海量試題免費做,及時獲取最新考試報考!
