臨考背誦!一級建造師水利水電工程技術高頻考點116個

作者:233網校-null 2020-08-26 17:12:00

一級建造師《水利水電工程管理與實務》科目教材厚重,內容繁多,復習難度大。233網校采用將歷年試題與考試用書相結合的方式,對考點精華進行重點摘錄、整理,對考試用書的核心知識點進行提煉,整理編寫了一建《水利實務》關鍵考點總結,方便考生們復習背誦之用。本文為第一章水利水電工程技術考點匯總,推薦收藏背誦~

1、水準儀:分為普通水準儀(DS3、DS10) 和精密水準儀(DS05、DS1)。普通水準儀用于國家三、四等水準及普通水準測量,精密水準儀用于國家一、二等精密水準測量。“3”表示精度,即每公里往返測量高差中數的偶然中誤差為±3mm。

2、電磁波測距儀分為:微波測距儀、激光測距儀、紅外測距儀測距儀分為短程(測距L≤3km) 、中程(L≤15km) 、遠程(L>15km)。

3、微傾水準儀的使用步驟:安置儀器、粗平(圓水準氣泡居中)、調焦和照準、精平和讀數。

4、經緯儀操作步驟:對中、整平、照準(目鏡調焦、粗瞄目標、物鏡調焦、準確瞄準目標)和讀數。

5、數字比例尺:d/D=1/M,M越大,比例尺越小。1萬大比例尺,10萬中比例尺,100萬小比例尺。

6、放樣數據準備:①放樣前應根據設計圖紙和控制點成果,繪制放樣草圖;②編制放樣數據手冊;③記錄放樣手薄。

7、平面位置放樣方法:直角交會法、極坐標法、角度交會法、距離交會法等。

8、高程放樣方法:水準測量法(誤差要求不大于±10mm的部位)、光電測距三角高程法、解析三角高程法和視距法等。

9、開挖工程測量的內容:開挖區原始地形圖和原始斷面圖測量;開挖輪廓點放樣;開挖竣工地形、斷面測量和工程量測算。

10、用視距法測定距離,視距長度不應>50m。預裂爆破放樣,不宜采用視距法。用視差法測定距離,端點法線長度不應>70m。

11、兩次獨立測量同一區域的開挖工程量其差值小于5%(巖石)和7%(土方)時,可取中數作為最后值。

12、施工期間外部變形監測應包括:①施工區的滑坡觀測;②高邊坡開挖穩定性監測;③圍堰的水平位移和沉陷觀測;④臨時性的基礎沉陷(回彈)和⑤裂縫監測等。

14、測量誤差產生的原因:①人的原因。②儀器的原因。③外界環境的影響。

13、誤差分為:系統誤差(有規律)、偶然誤差(無規律)和粗差(粗心或受到干擾)。

14、地質構造按構造形態分為:傾斜構造、褶皺構造和斷裂構造(節理、劈理、斷層)。

15、常見的邊坡變形破壞:松弛張裂、蠕變、崩塌、滑坡(分布最廣、危害最大)。

16、在基坑施工中,為防止邊坡失穩,采取的措施有:①設置合理坡度;②設置邊坡護面;③基坑支護;④降低地下水位。

17、基坑降排水目的:①增加邊坡穩定性;②對于細砂和粉砂土層的邊坡,防止流砂和管涌的發生;③對下臥承壓含水層的黏性土基坑,防止基坑底部隆起;④保持基坑土體干燥。

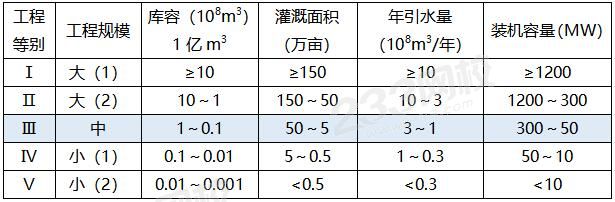

18、水利水電工程等別的劃分主要依據:水庫總庫容、防洪、治澇、供水、發電等指標確定。


 19、根據建筑物所在工程的等別和建筑物的重要性劃分為五級。

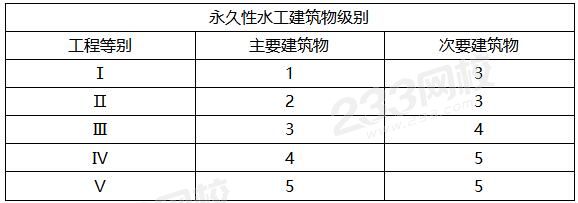

水庫大壩按上述規定為2級、3級的永久性水工建筑物,如壩高超過下表指標,其級別可提高一級,但洪水標準可不提高。

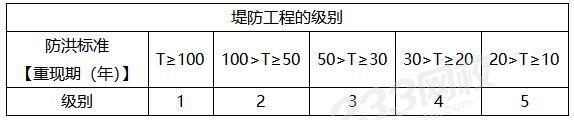

20、堤防工程的級別根據其保護對象的防洪標準,按下表確定。

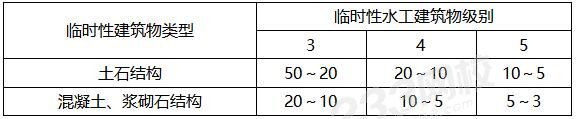

21、臨時擋水和泄水建筑物的級別,應根據保護對象的重要性,失事造成的后果,使用年限和臨時建筑物的規模,劃分為3、4、5級共三級。


22、臨時性水工建筑物洪水標準 【重現期(年)】

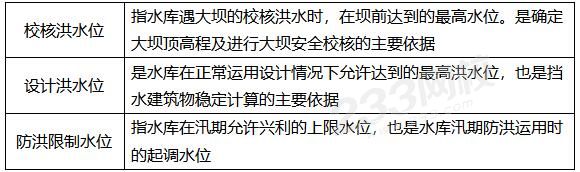

23、 水庫特征水位


24、水庫特征庫容:


 25、水利水電工程合理使用年限應根據工程類別和等別來確定。(Ⅱ等,水庫、供水、發電100;防洪、治澇、灌溉50)。

26、水工建筑物結構荷載:永久(結構自重、永久設備自重、地應力、圍巖壓力等)、可變、偶然(靜水壓力、地震荷載)。

27、水工建筑物滲流分析的主要內容有:確定滲透壓力、滲透坡降(或流速) 、滲流量。對土石壩,還應確定浸潤線的位置。

28、無機材料:①氣硬性膠凝材料:石灰、石膏與水玻璃等。②水硬性膠凝材料:水泥等。

29、有機材料包括3類:瀝青材料、植物材料和合成高分子材料。

30、土工合成材料包括4類:土工織物、土工膜、土工復合材料、土工特殊材料。

31、變質巖:片麻巖、大理巖、石英巖。

32、通用水泥(6類):硅酸鹽水泥、普通硅酸鹽水泥、礦渣硅酸鹽水泥、火山灰質硅酸鹽水泥、粉煤灰硅酸鹽水泥和復合硅酸鹽水泥。初凝時間不得早于45min,終凝時間不得遲于600min。

33、水泥應有生產廠家的出廠質量證明書(包括廠名、品種、強度等級、出廠日期、抗壓強度、安定性等代表該產品質量的內容)以及28d 強度證明書。

34、有下列情況之一者,水泥應復試并按復試結果使用:①用于承重結構工程的水泥,無出廠證明者;②存儲超過3 個月(快硬水泥超過1個月) ;③對水泥的廠名、品種、強度等級、出廠日期、抗壓強度、安定性不明或對質量有懷疑者;④進口水泥。

35、反映水泥混凝土質量的主要技術指標有和易性(流動性、黏聚性、保水性)、強度及耐久性。

36、影響和易性的因素有:水泥漿的用量、水泥漿的稠度、砂率、水泥的品種、水泥細度、外加劑的摻入、時間和溫度等。

37、影響混凝土強度的因素包括:施工方法及施工質量、水泥強度及水灰比、骨料種類及級配、養護條件及齡期等。

38、混凝土配合比:水膠比(水與水泥用量)、砂率(砂與石子用量)、漿骨比(水泥漿與集料用量)。

39、屈服強度、極限強度、伸長率和冷彎性能是有物理屈服點鋼筋進行質量檢驗的四項主要指標,無物理屈服點鋼筋只測定后三項。

40、建筑鋼材:①有物理屈服點的鋼筋的屈服強度是鋼筋強度的設計依據。②無物理屈服點的鋼筋的極限強度是鋼筋強度的設計依據。③反映鋼筋塑性性能的基本指標是伸長率和冷彎性能。④鋼材的力學性能主要有抗拉性能、硬度和沖擊韌性。工藝性能有焊接性能及冷彎性能。

41、鋼筋檢驗:進入施工現場的鋼筋,應具有出廠質量證明書或試驗報告單,每捆鋼筋均應掛上標牌,標牌上應注有生產廠家、生產日期、牌號、產品批號、規格、尺寸等標記。

42、滲透變形分為:管涌、流土、接觸沖刷、接觸流失。

43、防止滲透變形的工程措施:第一類:水泥灌漿、化學灌漿、混凝土防滲墻、局部置換等方法。第二類:①設置水平與垂直防滲體。②設置排水溝或減壓井。③對有可能發生管涌的地段,應鋪設反濾層,攔截可能被滲流帶走的細小顆粒。對有可能產生流土的地段,則應增加滲流出口處的蓋重。蓋重與保護層之間也應鋪設反濾層。

44、水流形態主要包括:恒定流與非恒定流、均勻流與非均勻流、層流與紊流、急流與緩流。(能識別)

45、導流標準主要包括:導流建筑物級別、導流建筑物設計洪水標準、施工期臨時度汛洪水標準和導流泄水建筑物封堵后壩體度汛洪水標準。

46、導流建筑物級別根據其保護對象、失事后果、使用年限和導流建筑物規模等指標劃分為Ⅲ~Ⅴ級。

47、施工導流方式:①分期圍堰導流:適用河床寬、流量大、工期長的工程,尤其適用通航和冰凌嚴重的河道,費用低;②一次攔斷河床圍堰導流:適用枯水期流量不大,河道狹窄的河流。按導流泄水建筑物的類型可分為明渠導流(較寬的臺地、埡口或古河道的地形)、隧洞導流(山區河流)、涵管導流(枯水期)。

48、減小截流難度的主要技術措施:①加大分流量,改善分流條件;②改善龍口水力條件;③增大拋投料的穩定性,減少塊料流失;④加大截流施工強度;⑤合理選擇截流時段。

49、不過水圍堰堰頂高程和堰頂安全加高值應符合下列規定:①堰頂高程不低于設計洪水的靜水位與波浪高度及堰頂安全加高值之和,其堰頂安全加高不低于規定值。②土石圍堰防滲體頂部在設計洪水靜水位以上的加高值:斜墻式防滲體為0.6-0.8m; 心墻式防滲體為0.3-0.6m。

50、初期排水總量應按圍堰閉氣后的①基坑積水量、②抽水過程中圍堰及地基滲水量、③堰身及基坑覆蓋層中的含水量,以及可能的④降水量等組成計算。經常性排水包括:圍堰和地基在設計水頭的①滲流量、覆蓋層中的②含水量、③排水時降水量及④施工棄水量。

51、水工建筑物對地基基礎的基本要求:具有足夠的①強度、②整體性和均一性、③抗滲性、④耐久性。

52、巖基灌漿時,一般先進行固結灌漿,后進行帷幕灌漿。

53、灌漿方法按同一鉆孔內的鉆灌順序分為:全孔一次灌漿法和分段鉆灌法。分段鉆灌法又分為自上而下分段灌漿法、自下而上分段灌漿法、綜合灌漿法和孔口封閉灌漿法。

54、帷幕灌漿施工工藝主要包括:鉆孔、裂隙沖洗、壓水試驗、灌漿和灌漿的質量檢查等。

55、帷幕灌漿檢查孔布置位置:①帷幕中心線上。②基巖破碎、斷層與裂隙發育等地質條件復雜的部位。③末序孔注入量大的孔段附近。④可能對帷幕質量有影響的部位。⑤防滲要求高的重點部位。

56、固結灌漿質量檢查:①方法:鉆孔壓水試驗。②檢測時間:灌漿結束7d或3d后進行。③檢查孔數量:不宜少于灌漿孔總數的5%,壓水試驗應采用單點法。④質量合格標準:檢查孔各段的合格率應達85%以上,不合格孔段的透水率值不超過設計規定值的150% ,且不集中。

57、高壓噴射灌漿施工程序:鉆孔、地面試噴、下噴射管、噴射提升、成樁成板或成墻等。

58、高噴墻質量檢查部位:地層復雜的部位;漏漿嚴重的部位;可能存在質量缺陷的部位。

59、防滲墻:①按墻體結構形式分為樁柱型、槽孔型和混合型。②按布置方式分為:嵌固式、懸掛式和組合式。

60、防滲墻墻體質量檢査應在成墻28d后進行,檢査內容為必要的墻體物理力學性能指標、墻段接縫和可能存在的缺陷。檢査可采用鉆孔取芯、注水試驗或其他檢測等方法。

61、反鏟挖掘機毎一作業循環包括:挖掘、冋轉、卸料和返回等四個過程。

62、鏟運機是集開挖、運輸和鋪填三項工序于一身的設備,適用于挖方深度和填方高度均不大,開挖Ⅰ~Ⅱ級土(Ⅲ、Ⅳ級土需翻松),運距不遠(600~1500m)的情況。

63、炮孔裝藥后應采用土壤、細砂或其他混合物堵塞,嚴禁使用塊狀、可燃的材料堵塞。

64、明挖爆破時,應在爆破后5min進入工作面;當不能確定有無盲炮時,應在爆破后15min進入工作面。地下洞室爆破應在爆破后15min,并經檢查確認洞室內空氣合格后,方可準許人員進入工作面。

65、地下工程按其斷面大小可分為:小斷面、中斷面、大斷面(100<斷面積A≤225;10<225跨度B≤15)和特大斷面四類。

66、按照掘進機的作業面是否封閉,可分為開敞式、單盾式和雙護盾掘進機。

67、土石壩建筑的壓實機械分為3種類型:靜壓碾壓(靜壓力)、振動碾壓(周期性的重復動力)和夯擊(瞬時動力)。

68、黏性土的填筑標準:①含礫和不含礫的黏性土的填筑標準應以壓實度和最優含水率作為設計控制指標。設計最大干密度應以擊實最大干密度乘以壓實度求得。②1級、2級壩和高壩的壓實度應為98%~100%,3級中低壩及3級以下的中壩壓實度應為96%~98%。設計地震烈度為8度、9度的地區,宜取上述規定的大值。

69、土料填筑壓實參數包括:碾壓機具的重量、含水量、碾壓遍數及鋪土厚度等,對于振動碾還應包括振動頻率及行走速率等。

70、碾壓土石壩的施工作業,包括:準備作業(四通一平)、基本作業、輔助作業和附加作業。

71、黏性土料含水量偏低,主要在料場加水。非黏性土料,為防止運輸過程脫水過量,主要在壩面加水。

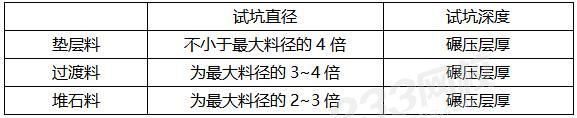

72、碾壓機械的開行方式通常有:進退錯距法(錯距寬度b=碾滾凈寬B/設計碾壓遍數n)和圈轉套壓法。

73、料場的質量檢查和控制:①對土料場應經常檢查所取土料的土質情況、土塊大小、雜質含量和含水量等。②對石料場應經常檢查石質、風化程度、石料級配大小及形狀等是否滿足上壩要求。

74、在壩面作業中,應對鋪土厚度、土塊大小、含水量、壓實后的干密度等進行檢查。對黏性土,含水量的檢測是關鍵,可用含水量測定儀測定。干密度的測定,黏性土一般可用體積為200~500cm3的環刀取樣測定;砂可用體積為500cm3的環刀取樣測定;礫質土、砂礫料、反濾料用灌水法或灌砂法測定;堆石因其空隙大,一般用灌水法測定。當砂礫料因缺乏細料而架空時,也用灌水法測定。

75、堆石壩壩體分區主要有:墊層區(為面板提供平整、密實的基礎)、過渡區(保護墊層區在高水頭作用下不產生破壞)、主堆石區(承受水荷載的主要支撐體)、下游堆石區(保護主堆石體及下游邊坡穩定)等。

76、壩料壓實檢查,應采用碾壓參數和干密度(孔隙率)等參數控制,以控制碾壓參數為主。

77、壩料壓實檢查


78、混凝土面板的施工主要包括:分塊、垂直縫砂漿條鋪設、鋼筋架立、面板混凝土澆筑、面板養護等作業內容。

79、瀝青面板施工方法:碾壓法、澆筑法、預制裝配法、填石振動法。

80、拌合設備生產能力主要取決于:設備容量、臺數與生產率等因素。

81、混凝土拌合系統小時生產能力計算:Qh=KhQm/(m.n)

82、混凝土初凝條件校核小時生產能力計算:Qh≥1.1SD/(t1-t2

83、混凝土運輸過程中,拌合物出現下列情況之一者,應按不合格料處理:①混凝土產生初凝。②混凝土塑性降低較多,已無法振搗。③混凝土被雨水淋濕嚴重或混凝土失水過多。④混凝土中含有凍塊或遭受冰凍,嚴重影響混凝土質量。

84、混凝土澆筑的施工過程包括:澆筑前的準備作業,澆筑時入倉鋪料,平倉振搗和澆筑后的養護。

85、混凝土養護時間,不宜少于28d,有特殊要求的部位宜延長養護時間(至少28d)。養護時間的長短,取決于混凝土強度增長和所在結構部位的重要性。

86、大體積混凝土溫度裂縫有:細微裂縫、表面裂縫、深層裂縫、貫穿裂縫。

87、混凝土溫度控制應提出符合壩體分區容許最高溫度及溫度應力控制標準的混凝土溫度控制措施,并提出出機口溫度、澆筑溫度、澆筑層厚度、間歇期、表面冷卻、通水冷卻和表面保護等主要溫度控制指標。

88、模板根據架立和工作特征分為:固定式、拆移式、移動式和滑升式等。

89、拆模要求:對非承重模板,混凝土強度應達到2.5MPa以上,其表面和棱角不因拆模而損壞。對于承重板,要求達到規定的混凝土設計強度的百分率后才能拆模。

91、現場施工鋼筋連接宜釆用:綁扎搭接、手工電弧焊、氣壓焊、豎向鋼筋接觸電渣焊和機械連接等。90、重要結構物的模板,承重模板,移動式、滑動式、工具式及永久性的模板,均須進行模板設計。

92、鋼筋綁扎連接:①受拉鋼筋≤22mm,受壓鋼筋直徑≤32mm,其他鋼筋直徑≤25mm,可采用綁扎連接。②軸心受拉、小偏心受拉及直接承受動力荷載的構件縱向受力鋼筋不得采用綁扎連接。③綁扎接頭,在構件的受拉區不超過25%,在受壓區不超過50%。

93、碾壓混凝土壩施工主要特點有:采用干貧混凝土;大量摻加粉煤灰,減少水泥用量;采用通倉薄層澆筑;大壩橫縫采用切縫法等成縫方式;碾壓或振搗達到混凝土密實。

94、碾壓混凝土依靠振動碾碾壓達到混凝土密實。碾壓前,通過碾壓試驗確定碾壓遍數及振動碾行走速度。常態混凝土依靠振搗器達到混凝土密實;變態混凝土振搗宜使用強力振搗器。

95、碾壓混凝土的干濕度一般用VC值來表示。

96、相對壓實度是評價碾壓混凝土壓實質量的指標,對于建筑物外部混凝土相對壓實度不得小于98%,內部混凝土不得小于97%。

97、碾壓混凝土的養護和防護:①施工過程中,碾壓混凝土倉面應保持濕潤。②正在施工和剛碾壓完畢的倉面,應防止外來水流入。③混凝土終凝后應立即進行保濕養護。對水平施工縫,養護應持續至上一層碾壓混凝土開始鋪筑為止。對永久外露面,宜養護28d以上。

98、堤基清理范圍包括:堤身、鋪蓋和壓載的基面。堤基清理邊線應比設計基面邊線寬出30~50cm 。老堤加高培厚,其清理范圍包括堤頂和堤坡。

99、壓實作業施工前,先做碾壓試驗,確定機具、碾壓遍數、鋪土厚度、含水量、土塊限制直徑。

100、護岸工程的施工原則是先護腳后護坡。堤岸防護工程分為坡式護岸(平順護岸)、壩式護岸、墻式護岸等幾種。

101、壩式防護分為4種形式:丁壩、順壩、丁順壩、潛壩。

102、水下工程作業前應通過試生產確定:最佳的船舶前移量、橫擺速度、挖泥機具下放深度和排泥口吹填土堆集速度等技術參數。

103、疏浚工程局部欠挖超出下列規定時,應進行返工處理:①欠挖厚度小于設計水深的5% ,且不大于0.3m。②橫向淺埂長度小于設計底寬的5% ,且不大于2.0m。③縱向淺埂長度小于2.5m。④一處超挖面積不大于5.0m2

104、按閘室結構形式分為:開敞式、胸墻式及涵洞式等。

105、水閘混凝土的施工宜掌握以閘室為中心,按照“先深后淺、先重后輕、先高后矮、先主后次”的原則進行。

106、平面閘門門槽澆筑二期混凝土時,應采用補償收縮細石混凝土,并細心搗固,不要振動已裝好的金屬構件。門槽較高時,不要直接從高處下料,可以分段安裝和澆筑。

107、中型閘門:200<規格分檔FH≤1000

108、水電站的典型布置形式主要有:壩式水電站(中、高水頭)、河床式水電站(低水頭、大流量)及引水式水電站(流量小、河道縱坡降大)三種。

109、現代水輪機可分為反擊式(混流式、軸流式、斜流式和貫流式)和沖擊式(水斗式、斜擊式和雙擊式)。

115、水輪機型號:HL220一LJ一500,表示轉輪型號為220的混流式水輪機,立軸,金屬蝸殼,轉輪直徑為500cm。

110、施工生產作業區與建筑物之間的防火安全距離,應遵守下列規定:①用火作業區距所建的建筑物和其他區域不得小于25m。②倉庫區、易燃、可燃材料堆集場距所建的建筑物和其他區域不小于20m。③易燃品集中站距所建的建筑物和其他區域不小于30m。

116、木材加工廠(場、車間),應遵守下列規定:①獨立建筑,與周圍其他設施、建筑之間的安全防火距離不小于20m。②木屑、刨花、邊角料等棄物及時清除,嚴禁置留在場內,保持場內整潔。③作業場所內禁止使用明火和吸煙。④明顯位置設置醒目的禁火警示標志及安全防火規定標識。

111、應使用安全電壓照明器的特殊場所:①地下工程,有高溫、導電灰塵,且燈具離地面低于2.5m等場所的照明,應不大于36V。②潮濕和易觸及帶電體場所的照明不得大于24V。③特別潮濕的場所、導電良好的地面、鍋爐或金屬容器內的照明不得大于12V。④行燈電源電壓不超過36V。⑤照明變壓器應使用雙繞組型,嚴禁使用自耦變壓器。

112、高處作業級別:


114、安全帽、安全帶、安全網等安全防護用具具有:廠家安全生產許可證、產品合格證和安全鑒定合格證書。

113、安全用具的試驗周期:①安全帽:一年一次。②安全帶:每次使用前均應檢查,新帶使用一年后抽樣試驗,舊帶每6個月抽查試驗一次。③安全網:一年一次,每次使用前進行外表檢查。

114、導爆索起爆:導爆索只準用快刀切割,不得用剪刀剪斷。導爆管起爆:禁止導爆管打結,禁止在藥包上纏繞。

115、明挖爆破音響信號:預告信號30s;準備信號20s;起爆信號10s;解除信號60s。

116、堤防工程防汛搶險的搶護原則:前堵后導、強身固腳、減載平壓、緩流消浪。

溫馨提示:文章由作者233網校-cschwenwei獨立創作完成,未經著作權人同意禁止轉載。

一建學習資料/免費課程/新人優惠券 一鍵領取>>

2020年一級建造師退費班來襲,雙師資授課,30人小群班主任管理,階段性學習月考測評,全程督學!有效期內未過考試,無理由退費50%,等你來體驗>>

相關閱讀

添加一建學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

一級建造師書店
互動交流
掃描二維碼直接進入一建微信公眾號

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 望城县| 龙井市| 萍乡市| 韶山市| 沭阳县| 肥乡县| 凤台县| 梧州市| 米易县| 贵阳市| 读书| 介休市| 白山市| 长岭县| 如东县| 库尔勒市| 高安市| 南陵县| 白山市| 甘肃省| 从江县| 惠州市| 万年县| 新晃| 嘉峪关市| 兴海县| 三亚市| 浮梁县| 廊坊市| 尉犁县| 丰顺县| 博野县| 义马市| 和林格尔县| 青冈县| 温宿县| 德兴市| 南木林县| 沅陵县| 榆树市| 思南县|
