水利水電工程施工管理&法規考點匯總 下

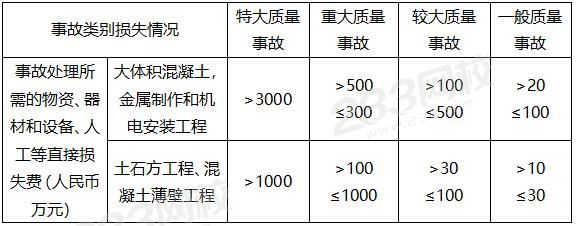

35、水利工程質量事故分類標準
36、事故調查管理權限
37、質量事故處理原則:事故原因不查清楚不放過、主要事故責任者和職工未受到教育不放過、補救和防范措施不落實不放過、責任人員未受到處理不放過。(四不放過)
38、四個責任制:從業單位質量主體責任制;從業單位領導人責任制;從業人員責任制;質量終身責任制。
39、未經監理人員簽字認可,建筑材料、構配件和設備不得在工程上使用或安裝,不得進入下一道工序的施工,不得撥付工程進度款,不得進行竣工驗收。監理形式:旁站、巡視和平行檢查。
40、項目法人應當在拆除工程或爆破工程施工15日前,將下列資料報送水行政主管部門、流域管理機構或其委托的安全生產監督機構備案:
(1)擬拆除或擬爆破的工程及可能危及毗鄰建筑物的說明。
(2)施工組織方案。
(3)堆放、清除廢棄物的措施。
(4)生產安全事故的應急救援預案。
41、有下列情形之一的,發證機關應及時收回證書并重新考核:
(1)企業主要負責人所在企業發生1起及以上重大、特大等級生產安全事故或2起及以上較大生產安全事故,且本人負有責任的。
(2)項目負責人(專職安全管理人員)所在工程項目發生過1起及以上一般及以上等級生產安全事故,且本人負有責任的。
42、三級安全教育:公司教育、項目部(工段、區、隊)教育、班組教育。
43、建設監理單位發現存在生產安全事故隱患的,應要求施工單位整改;對情況嚴重的,應要求施工單位暫時停止施工,并及時向水行政主管部門、流域管理機構或其委托的安全生產監督機構以及項目法人報告。
44、隱患信息報告包括4類信息:隱患基本信息、整改方案信息、整改進展信息、整改完成情況信息。
45、生產安全事故分級

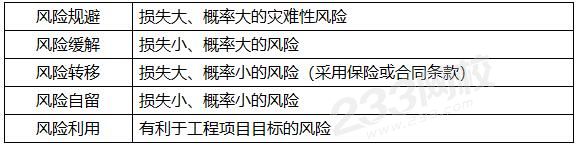

46、風險處置方法應用原則
47、文明工地創建標準:
(1)體制機制健全
(2)質量管理到位
(3)安全施工到位
(4)環境和諧有序
(5)文明風尚良好
(6)創建措施有力
48、文明工地實行屆期制,每兩年通報一次。凡滿足文明工地標準且滿足3個申報條件的水利建設工地,可自愿申報:①開展文明工地創建活動半年以上;②工程項目已完成的工程量,應達全部建筑安裝工程量的20%及以上,或在主體工程完工一年以內;③工程進度滿足總體進度計劃要求。

49、水利安全生產標準化等級,評審滿分為100分。
50、設計單位推薦材料、設備時應遵循“定型不定廠”的原則,不得指定供貨廠家或產品。
51、施工單位三級檢查制度:班組初檢、作業隊復檢、項目部終檢
52、對涉及工程結構安全的試塊、試件及有關材料,應實行見證取樣。見證取樣資料由施工單位制備,記錄應真實齊全,參與見證取樣人員應在相關文件上簽字。
53、質量缺陷備案表由監理單位組織填寫,內容應真實、準確、完整。各工程參建單位代表應在質量缺陷備案表上簽字,若有不同意見應明確記載。質量缺陷備案表應及時報工程質量監督機構備案。質量缺陷備案資料按竣工驗收的標準制備。工程竣工驗收時,項目法人應向竣工驗收委員會匯報并提交歷次質量缺陷備案資料。
54、分部工程施工質量優良標準
(1)所含單元工程質量全部合格,其中70%以上達到優良等級,主要單元工程以及重要隱蔽單元工程(關鍵部位)質量優良率達90%以上,且未發生過質量事故。
(2)中間產品質量全部合格,混凝土試件質量達到優良等級(當試件組數小于30時,試件質量合格)。原材料質量、金屬結構及啟閉機制造質量合格,機電產品質量合格。
55、單位工程施工質量優良標準
(1)所含分部工程質量全部合格,其中70%以上達到優良等級,主要分部工程質量全部優良,且施工中未發生過較大質量事故。
(2)質量事故已按要求進行處理。
(3)外觀質量得分率達到85%以上。
(4)單位工程施工質量檢驗與評定資料齊全。
(5)工程施工期及試運行期,單位工程觀測資料分析結果符合國家和行業技術標準以及合同約定的標準要求。
56、合同工程完工驗收應由項目法人主持。驗收工作組應由項目法人、勘測、設計、監理、施工、主要設備制造(供應)商等單位的代表組成。
57、分部工程具備驗收條件時,施工單位應向項目法人提交驗收申請報告。項目法人應在收到驗收申請報告之日起10個工作日內決定是否同意進行驗收。
58、水利水電工程驗收工作的主要內容:
(1)檢查工程是杏按照批準的設計進行建設;
(2)檢查已完工程在設計、施工、設備制造安裝等方面的質量及相關資料的收集、整理和歸檔情況;
(3)檢查工程是否具備運行或進行下一階段建設的條件;
(4)檢查工程投資控制和資金使用情況;
(5)對驗收遺留問題提出處理意見;
(6)對工程建設做出評價和結論。
59、驗收的成果性文件是驗收鑒定書。對驗收結論持有異議的,應將保留意見在驗收鑒定書上明確記載并簽字。
60、法人驗收后,質量評定結論應當報該項目的質量監督機構核備。未經核備的,不得組織下一階段驗收。
61、合同工程完工驗收應具備以下條件
(1)合同范圍內的工程項目已按合同約定完成;
(2)工程已按規定進行了有關驗收;
(3)觀測儀器和設備已測得初始值及施工期各項觀測值;
(4)工程質量缺陷已按要求進行處理;
(5)工程完工結算已完成(不可能完成);
(6)施工現場已經進行清理;
(7)需移交項目法人的檔案資料已按要求整理完畢;
(8)合同約定的其他條件。
62、階段驗收工作包括以下主要內容:
(1)檢查已完工程的形象面貌和工程質量。
(2)檢查在建工程的建設情況。
(3)檢查后續工程的計劃安排和主要技術措施落實情況,以及是否具備施工條件。
(4)檢查擬投入使用工程是否具備運行條件。
(5)檢查歷次驗收遺留問題的處理情況。
(6)鑒定已完工程施工質量。
(7)對驗收中發現的問題提出處理意見.
(8)討論并通過階段驗收鑒定書。
63、工程質量保修書的主要內容有:
(1)合同工程完工驗收情況;
(2)質量保修的范圍和內容;
(3)質量保修期;
(4)質量保修責任;
(5)質量保修費用;
(6)其他。
64、工程質量保修期滿后30個工作日內,項目法人應向施工單位頒發工程質量保修責任終止證書。但保修責任范圍內的質量缺陷未處理完成的應除外。
65、水利水電建設工程的專項驗收主要有:建設項目竣工環境保護驗收、生產建設項目水土保持設施驗收、建設項目檔案驗收以及工程移民檔案驗收等專項驗收。
66、檔案驗收結果分為3個等級:總分達到或超過90分的為優良;達到70~89.9的為合格;達不到70分或“應歸檔文件材料質量與移交歸檔”項達不到60分的為不合格。
67、水電工程通過竣工驗收的條件包括:
(1)已按規定完成各專項竣工驗收的全部工作,并有同意通過驗收的明確書面結論意見。
(2)遺留的未能同步驗收的特殊單項工程不致對工程和上下游人民生命財產安全造成影響,并已制訂該特殊單項工程建設和竣工驗收計劃。
(3)已妥善處理竣工驗收中的遺留問題和完成尾工。
(4)符合其他有關規定。
68、其他材料費、零星材料費、其他機械費計算基數:
69、水電工程設計概算項目劃分為樞紐工程、建設征地和移民安置、獨立費用三部分。
70、材料預算價格一般包括材料原價、運雜費、運輸保險費、采購及保管費四項。
71、暫列金額:指招標人為可能發生的合同變更而預留的金額,一般可為分類分項工程項目和措施項目合價的5%。暫估價:在工程招標階段已經確定的、但又無法準確確定價格的材料、工程設備或工程項目。
72、下列情形可以將投標報價高報:
(1)施工條件差的工程。
(2)專業要求高且公司有專長的技術密集型工程。
(3)合同估算價低自己不愿做、又不方便不投標的工程。
(4)風險較大的特殊的工程。
(5)工期要求急的工程。
(6)投標競爭對手少的工程。
(7)支付條件不理想的工程。
73、下列情形可以將投標報價低報:
(1)施工條件好、工作簡單、工程量大的工程。
(2)有策略開拓某一地區市場。
(3)在某地區面臨工程結束,機械設備等無工地轉移時。
(4)本公司在待發包工程附近有項目,而本項目又可利用該工程的設備、勞務,或有條件短期內突擊完成的工程。
(5)投標競爭對手多的工程。
(6)工期寬松工程。
(7)支付條件好的工程。
74、總監理工程師職責20條(主持、簽發、審核、審批)和監理工程師職責18條(參與、協助、預審、核查)。
75、監理機構可釆用跟蹤檢測、平行檢測方法對承包人的檢驗結果進行復核。平行檢測的檢測數量,混凝土試樣不應少于承包人檢測數量的3%,重要部位每種標號的混凝土最少取樣1組;土方試樣不應少于承包人檢測數量的5%;重要部位至少取樣3組;跟蹤檢測的檢測數量,混凝土試樣不應少于承包人檢測數量的7%,土方試樣不應少于承包人檢測數量的10%。平行檢測費用由發包人承擔。(3、1、5、3,土多石少)
76、工程變更指令由業主或業主授權監理機構審查、批準后發出。分為:重大工程變更、較大工程變更、一般工程變更、常規工程變更。
77、移民安置實行政府領導、分級負責、縣為基礎、項目法人參與的管理體制。
