31、 背景資料
某客運專線特大橋,全長22公里,施工內容包括:橋梁工程和雙塊式無砟軌道施工(不含鋪軌)。橋梁下部工程施工工期為1年,計劃冬季2個月不施工。
橋梁下部工程為鉆孔樁基礎,單層承臺,實體墩臺,下部工程混凝土總量為288000。
投入的拌合站實際效率為每小時可拌合生產混凝土30m3,每月計劃工作50個臺班(含夜班)。
橋梁上部工程為32m雙線整孔簡支箱梁,在標段中間設置梁場,現場預制架設,架橋機每天可以架設2.5孔箱梁。要求在下部工程開工3個月后開始架梁,下部工程完工3個月后完成架梁。
施工單位提出的箱梁預制生產流程是:

問題
1.根據背景資料,給出合理劃分的工區數量,并指出各工區承擔的施工任務內容。
2.根據背景資料,通過計算給出橋梁下部工程應配置的拌合站數量。
3.根據背景資料,本工程需分別投入幾臺架橋機、幾臺運梁車?

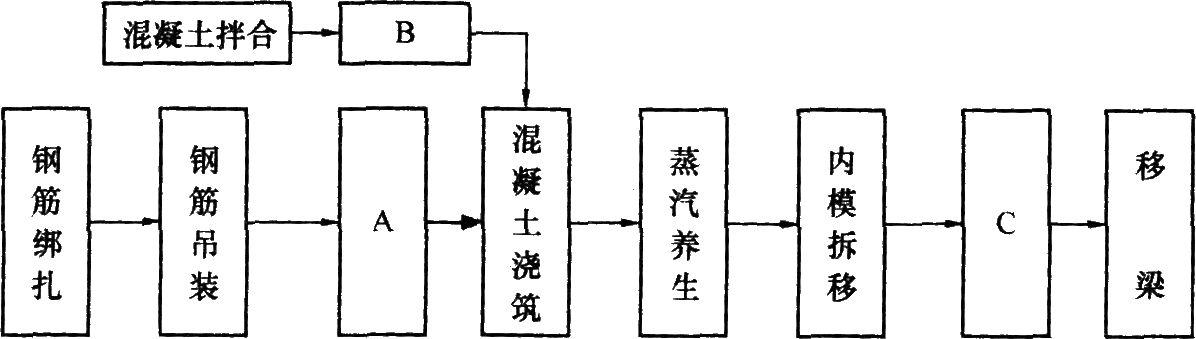

4.根據背景資料中的箱梁預制生產流程,指出A、B、C各代表什么施工工序?
32、 背景資料
某工程公司項目部承擔位于南方某省的鐵路橋梁工程項目施工,該橋由3聯3跨32.7m的預應力混凝土連續箱梁組成,箱梁采用支架現澆施工。施工期在6~9月份。
勞務隊由一直擔任隧道施工任務的勞務人員組成。項目部口頭承諾勞務費按考勤工天結算。勞務隊進場后,項目部技術人員組織召開過一次勞務骨干人員會議,對技術要求和質量標準進行了宣講。
在施工過程中,水泥采用普通硅酸鹽水泥,混凝土采用集中拌合,混凝土坍落度實測值范圍為12~24cm,箱梁澆筑后自然通風養護。
在第1聯箱梁澆筑完畢拆模后,經檢查發現腹板部位有3處金屬波紋管存在堵孔,腹板表面存在裂紋、蜂窩現象。
問題
1.根據背景資料,指出該項目施工質量控制要點。
2.為防止金屬波紋管堵孔,應采取哪些技術防范措施?
3.指出背景資料中可能導致質量缺陷的不妥做法,并說明理由。
33、背景資料
某新建鐵路單線隧道長3900m,隧道沿線路走向為6 %的上坡。隧道進口段埋深很大,圍巖以Ⅲ、Ⅳ級為主,節理裂隙不發育,整體性較好;出口段埋深較淺,圍巖軟弱,地下水發育,圍巖以Ⅳ、Ⅴ級為主。施工中發生以下事件:
事件一,當進口開挖距洞口35m處時,掌子面發生巖爆。施工單位立即采取了減小開挖循環進尺和對作業人員、機械設備加強防護的措施,但效果不佳。
事件二,為提前工期,業主要求增加斜井。經現場勘察,有兩處位置具備增加斜井條件,方案1:可設斜井長度500m,坡度為8%,出碴可以采用無軌運輸;方案2:可設斜井長度300m,坡度為20%,出碴必須采用有軌運輸。初步安排通過斜井施工正洞長度為800m,開挖量為48000m3。經測算,方案1斜井施工成本為每延米8000元,通過斜井出碴成本為每立方米15元;方案2斜井施工成本為每延米10000元,通過斜井出碴成本為每立方米20元。經過經濟比選,施工單位選擇了成本低的方案。
問題
1.針對背景資料,給出隧道進、出口工作面施工排水方案。
2.針對事件一,施工單位還應采取哪些技術措施防范巖爆發生?
3.針對事件二,通過計算進行經濟比選,給出成本最低方案。
34、 背景資料

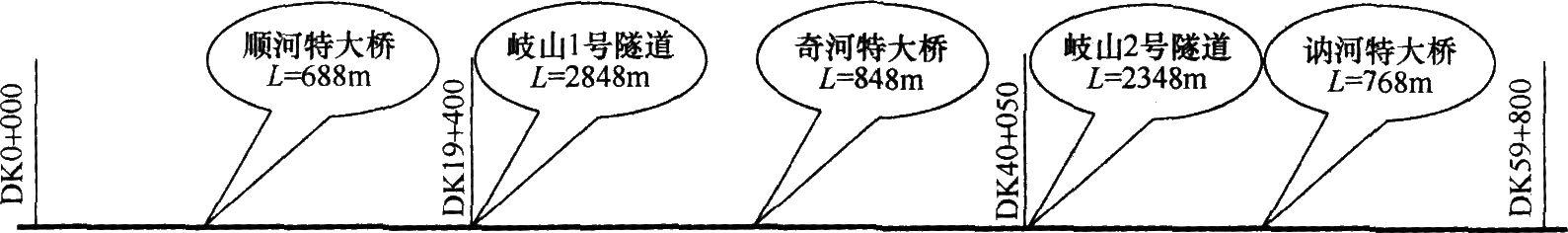

某集團公司施工總承包某新建鐵路某標段工程。該工程設計標準時速160km/h,為有砟軌道的客貨共線。工程內容包括路基、橋涵、隧道工程,不包括軌道、鋪架、"四電"和站房工程。隧道為單線隧道。岐山1號隧道為Ⅲ級圍巖,岐山2號隧道為Ⅳ級圍巖。主要結構物位置及隧道中心里程如下圖所示。

問題
1.根據背景資料,合理劃分該標段工程的施工工區并給出施工范圍。
2.根據背景資料,合理配備順河特大橋所在工區的施工隊伍。
3.根據背景資料,分別給出岐山1號、2號隧道的掘進方案。
4.岐山2號隧道施工需要投入哪些主要機械設備?
5.針對背景資料,給出岐山1號隧道施工流程。
35、 背景資料
某施工單位承建某標段高速鐵路工程項目。工程內容包括橋梁、隧道、路基工程及軌道板安裝,不含"四電"工程,軌道板由相鄰標段集中預制。鄰近該鐵路,有一條與其基本平行的等級公路。
2號隧道進出口段除洞口各有30m Ⅳ級圍巖外,其他均為Ⅲ級圍巖,洞口非淺埋,地下水不發育,設計有錨噴初期支護。特大橋設計均為32m預制箱梁。

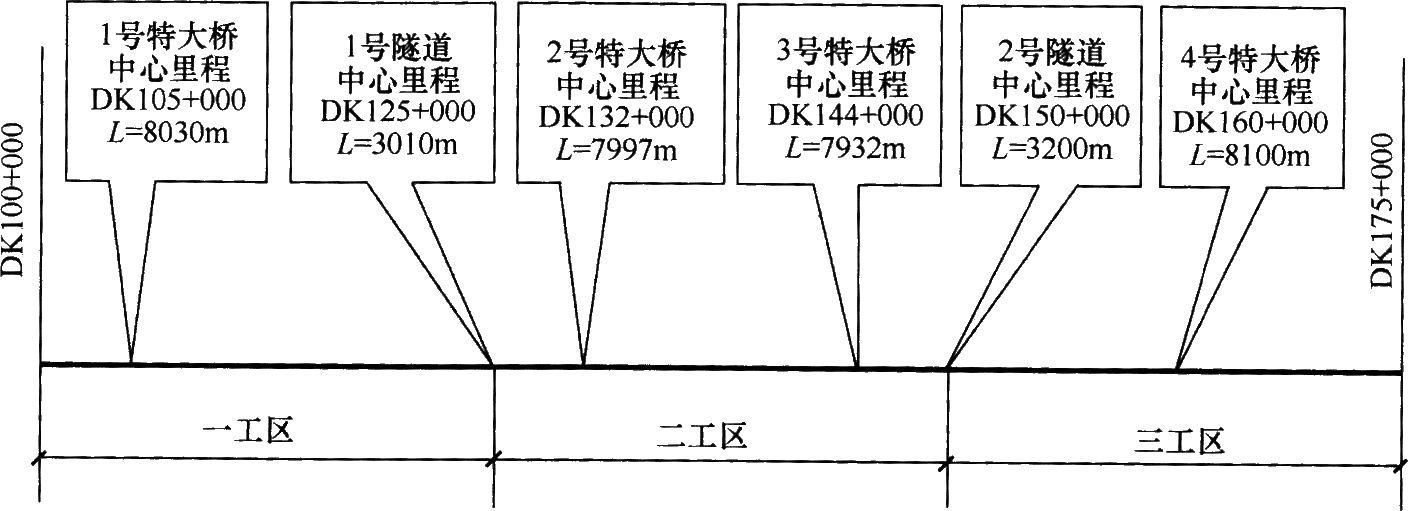

項目經理部進場后,根據工程內容進行了工區劃分,分別以起點、終點和1號、2號隧道中心里程為界,詳見下圖。

因為工期非常緊張,三個工區需平行組織施工,工區內橋、隧、路基同時開工。三個工區的中間地段地勢平坦。一工區配備的專業施工隊伍為:一個路基隊、一個隧道隊、二個橋梁隊、一個制梁隊、一個架梁隊(含運梁)、一個軌道板安裝隊。
項目經理部組織機構如下圖。

問題

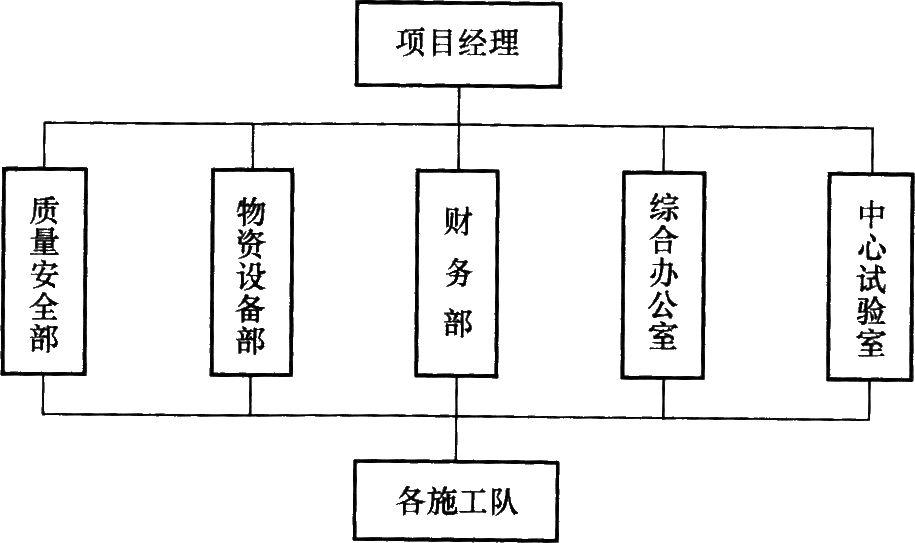

1.項目經理部組織機構業務部門設置是否合理?說明理由。
2.說明二工區應配備的專業施工隊及數量。
3.2號隧道進口段施工應采取什么開挖方法?
4.針對該項目整孔制梁、架梁作業,應配備哪些大型施工機具?
5.如果本標段自行預制軌道板,板場應設于何處?并說明理由。
