一級建造師《建設工程法規》內容繁雜,涉及到的法律條款很多,復習起來比較困難。為此233網校對重要的知識點進行了梳理,整理編寫了2020年一級建造師《建設工程法規》高頻考點匯總,希望能幫助到備考的同學們!持續更新中,記得添加收藏哦~
建設工程施工許可制度(歷年考題在4分左右)
一、施工許可證和開工報告的適用范圍
建設工程開工條件的審批,包括兩種形式:施工許可證和開工報告
1、不需要辦理施工許可證的建設工程
限額以下的小型工程 | ①工程投資額在30萬元以下 |
搶險救災等工程不適用本法 | ①搶險救災 |
不重復辦理施工許可證的建設工程 | 已批準開工報告的建筑工程 |
軍用房屋建筑工程 | 是否實行施工許可,由國務院、中央軍事委員會另行規定 |
二、申請主體和法定批準條件
1、施工許可證的申請主體
建設單位→開工前→工程所在地縣級以上人民政府建設行政主管部門→15日發證
2、規劃許可證
(1)在城市、鎮規劃區,建設單位應當向城市、縣規劃部門申請建設用地規劃許可證和建設工程規劃許可證。
(2)在鄉、村規劃區進行鄉鎮企業、鄉村公共設施和公益事業建設的,須核發鄉村建設規劃許可證。
3、劃撥與出讓流程
劃撥土地:建設用地規劃許可證→劃撥土地→建設工程規劃許可證→質量監督手續→施工許可證
出讓土地:簽訂出讓合同→建設用地規劃許可證→建設工程規劃許可證→質量監督手續→施工許可證
4、施工許可證的法定批準條件(有人、有錢、有地、有證)
5、施工許可證的頒發
符合條件的申請 | 發證機關應當自收到申請之日起15日內頒發施工許可證 |
證明文件不齊全或者失效的 | 應當當場或者5日內一次告知建設單位需要補正的全部內容,審批時間可以自證明文件補正齊全后作相應順延 |
不符合條件的 | 應當自收到申請之日起15日內書面通知建設單位,并說明理由 |

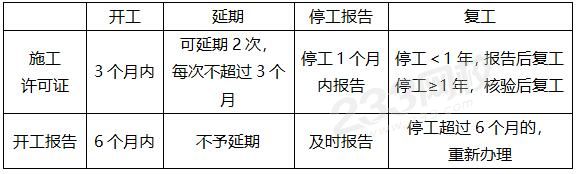

三、延期開工、核驗和重新辦理批準的規定
四、練習題
1、(2017)在鄉、村莊規劃區內進行鄉村公共設施和公益事業建設時,應當辦理( )。
A.鄉村建設規劃許可證
B.鄉村建設工程規劃許可證
C.鄉村建設用地規劃許可證
D.土地性質變更登記手續
2、(2017)關于建筑工程項目申請領取施工許可證條件的說法,正確的有( )。
A.成片開發的住宅小區工程已經委托監理
B.應當經公安機關消防機構進行設計審核的建設工程消防設計已經審核合格
C.施工圖設計文件已通過審查
D.有保證工程質量的具體措施
E.有保證工程安全的總體部署

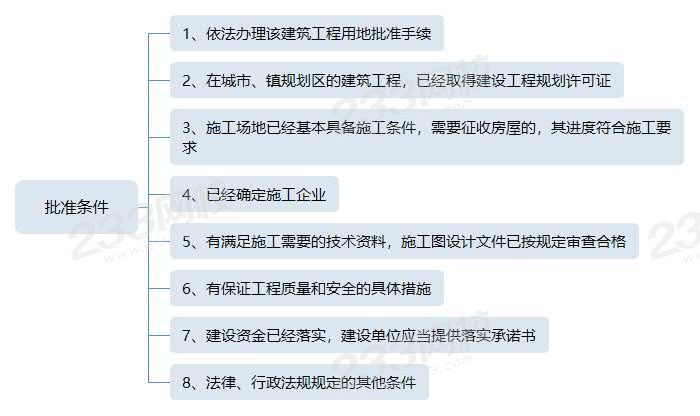

(2)在城市、鎮規劃區的建筑工程,已經取得建設工程規劃許可證;
(3)施工場地已經基本具備施工條件,需要征收房屋的,其進度符合施工要求;
(4)已經確定施工企業;
(5)有滿足施工需要的技術資料,施工圖設計文件已按規定審查合格;
(6)有保證工程質量和安全的具體措施;
(7)按照規定應當委托監理的工程已委托監理;
(8)建設資金已經落實;
(9)法律、行政法規規定的其他條件。
3、(2016)根據《建設工程質量管理條例》,建設單位在申領施工許可證之前,應當按照有關規定辦理( )。
A.開工報告手續
B.工程質量監督手續
C.監理單位的委托手續
D.保證安全施工措施的審批手續
4、(2018)2018年1月15日,某建設單位為其工程領取了施工許可證,因未能按期開工,建設單位于2018年3月10日、5月10日兩次向發證機關報告了工程準備的進展情況,直到2018年7月1 日開工建設。關于該工程施工許可證的說法,正確的有( )。
A.該工程施工許可證自行廢止
B.延期開工未超過6個月,施工許可證繼續有效
C.應當在2018年4月15日前申請延期
D.不能按時開工,應當在1個月內報告
E.2018年7月1日開工之前,需要重新申領施工許可證
5、(2017)關于施工許可制度的說法中,正確的是( )。
A.中止施工滿 1 年經核驗不符合條件的,應當收回其施工許可證
B.領取施工許可證后因故不能按期工超過6個月的,施工許可證自行廢止
C.因故中止施工,恢復施工后1個月內應向發證機關報告
D.批準開工報告的工程因故中止施工的,應當重新辦理批準手續
《建筑法》規定,建設單位應當自領取施工許可證之日起 3 個月內開工。因故不能按期開工的,應當向發證機關申請延期;延期以兩次為限,每次不超過 3個月。既不開工又不申請延期或者超過延期時限的,施工許可證自行廢止。故B選項錯誤。
在建的建筑工程因故中止施工的,建設單位應當自中止施工之日起 1 個月內,向發證機關報告,并按照規定做好建筑工程的維護管理工作。故C選項錯誤。
按照國務院有關規定批準開工報告的建筑工程,因故不能按期開工或者中止施工的,應當及時向批準機關報告情況。因故不能按期開工超過6個月的,應當重新辦理開工報告的批準手續。故D選項錯誤。
6、(2019)根據《建筑工程施工許可管理辦法》,下列建設工程中,不需要辦理施工許可證的有( )。
A.搶險救災及其他臨時性房屋建筑
B.農民自建低層住宅
C.按照國務院規定的權限和程序批準開工報告的建筑工程
D.工程投資額在50萬元以下的建筑工程
E.建筑面積在 500m2 以下的建筑工程
工程投資額在 30 萬元以下或者建筑面積在 300m2 以下的建筑工程,可以不申請辦理施工許可證;
搶險救災及其他臨時性房屋建筑和農民自建低層住宅的建筑活動,不適用本法。
接照國務院規定的權限和程序批準開工報告的建筑工程,不再領取施工許可證。
軍用房屋建筑工程是否實行施工許可,由國務院、中央軍事委員會另行規定。
7、(2019)根據《建筑法》,屬于申請領取施工許可證法定條件的是( )。
A.項目復雜,施工難度大的,已經投保建筑工程一切險
B.需要拆遷的,拆遷工作已完成
C.按照規定應當委托監理的工程,已委托監理
D.已經確定建筑施工企業
