11.項目進度控制的主要工作環節中,首先應進行的工作是( )
A 編制進度計劃
B 分析和論證進度目標
C 定期跟蹤進度計劃的執行情況
D 采取糾偏措施

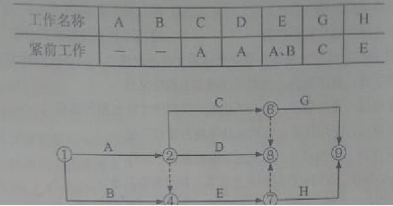

12.根據下列邏輯關系表繪制的雙代號網絡圖如下圖所示,其存在的錯誤時( )。
A節點編號不對
B邏輯關系不對
C有多個終點節點
D有多個起點節

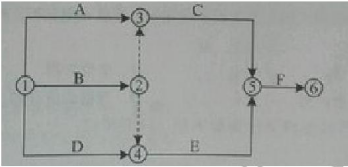

13.某網絡計劃如下圖,邏輯關系正確的是()。
A.E 的緊前工作是 BD
C.AB 均完成后進行 E
B.A 完成后同時進行 CF
D.F 的緊前工作是 DE
14.下列進度控制措施中,屬于組織措施的是()。
A.編制工程網絡進度計劃
B.編制資源需求計劃
C.編制先進完整的施工方案
D.編制進度控制的工作流程
15.為了實現項目的進度目標,應選擇合理的合同結構,以避免過多的合同交界面而影響工程的進展。這屬于進度控制的( )。
A 組織措施
B 經濟措施
C 技術措施
D 管理措施
16.下列進度控制的措施中,屬于組織措施的有( )。
A 選擇承發包模式
B 進行工程進度的風險分析
C 編制項目進度控制的工作流程
D 落實資金供應的條件
E 進行有關進度控制會議的組織設計
17.下列建設工程項目進度控制措施中,屬于管理措施的有()。
A.選擇合同結構
B.分析工程風險
C.建立管理組織體系
D.確定物資采購模式
E.明確管理職能
18.下圖所示的雙代號時標網絡計劃,執行到第 4 周末及第 10 周末時,檢查其實際進度如,圖中前鋒線所示,檢查結果表明()
A.第 4 周末檢查時工作 A 拖后 1 周,影響工期 1 周
B.第 4 周末檢查時工作 B 拖后 1 周,但不影響工作
C.第 10 周檢查時工作 I 提前 1 周,可使工期提前 1 周
D.在第 5 周到第 10 周內。工作 F 和工作 I 的實際進度正常
E.第 10 周末檢查時工作 G 拖后 1 周,但不影響工期
