三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)【背景資料】

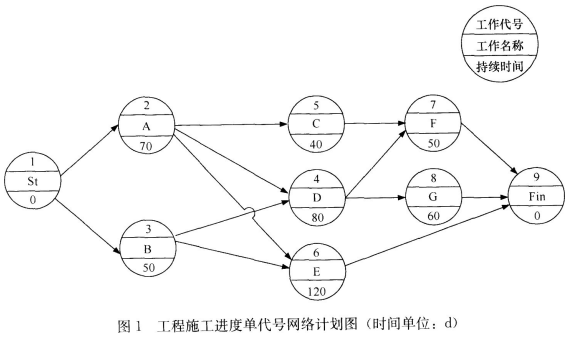

某公路工程采用工程量清單方式招標,甲公司中標并-b發包人簽訂了施工承包合同,甲公司項目部編制了工程施工進度單代號網絡計劃圖(如圖1所示),監理工程師批準了該計劃。

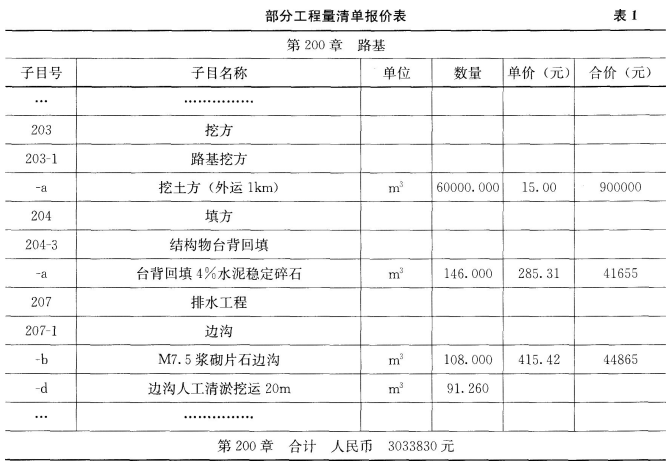

合同約定當工程量增加超出清單工程量25%時,雙方可以協商調整超出25%部分的單價,甲公司部分工程量清單報價見表1。
施工中發生如下事件:
事件1:由于設計變更,路基挖土方實際完成工程量為90000m3,雙方協商調整單價為14元/m3。邊溝人工清淤挖運20m實際完成工程量82m3。
事件2:A、B工作開工5d后開始下雨,因季節性下雨導致停工4d,后變為50年一遇特大暴雨,導致停工6d。承包商提出工程延期10d與窩工補償2萬元。
事件3:由于設計變更,導致C工作推遲開工60d。
事件4:D工作完成后,業主委托第三方檢驗,檢驗結果質量為不合格。承包商返工修復完工后,業主重新委托第三方檢驗。由于D工作返工,影響了G工作的開始時間,業主要求承包商趕工,監理工程師也需要一起加班。
【問題】
1.事件1中,路基挖方的總價為多少元?邊溝人工清淤挖運是否計價?說明理由。(計算結果保留整數)
2.將工程施工進度單代號網絡計劃轉換為雙代號網絡圖。
3.事件2中,承包商可以獲得的工期和窩工補償各為多少?事件3中,承包商可以索賠的工期為多少?
4.事件4中,業主可以向承包商提出索賠的費用有哪些?
【答案解析】
1.(1)路基挖方按原單價結算的工程量:60000×(1+25%)=75000m3。
路基挖方按新單價結算的工程量:90000-75000=15000m3。
路基挖方總價:75000×15+15000×14=1335000元。
(2)邊溝人工清淤挖運不予計價。
理由:此項工作出現在207-1-d中,按照規定,已經列出的工程量清單,只是沒有填寫價格的,表明此部分工程量投標人已經考慮到,因為其未填寫價格,可以視為其價格已經包含在其他項目中。
3.事件2中,承包商可以獲得索賠補償工期6d,無法獲得窩工補償(或窩工補償為零)。
事件3中,承包商可以索賠工期10d。
4.業主可以向承包商索賠:重新檢驗費和監理加班費。
