(二)【背景資料】

某施工單位承建了西北某二級公路,總工期2年,起訖樁號為KO+000~K4+213,該地區全年平均氣溫16.2℃,每年1~2月份晝夜平均溫度在5℃以下的連續天數約55d。施工單位編制了實施性施工組織設計,路基計劃施工工期1年,橋梁計劃施工工期1.5年,路面及其他工程計劃施工工期0.5年。

施工單位進行了路基土石方計算與調配,路基土石方數量計算與調配見表2。

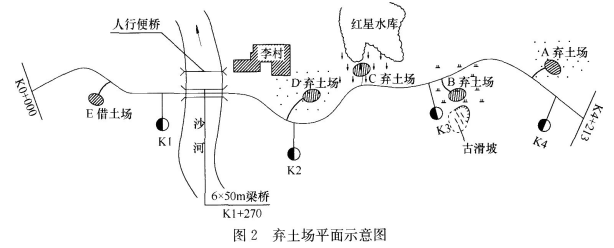

施工單位擬定了A、B、C、D四個棄土場,棄土場平面示意圖如圖2所示,施工單位會同有關單位到現場查看后決定放棄B、C棄土場,采用A、D兩個棄土場。棄土按設計要求碾壓密實,壓實度要求達到90%。經測算,A棄土場可棄土方15000m3(壓實方),D棄土場可棄土方20000m3(壓實方)。


針對當地氣候條件,施工組織設計中包含的1~2月份路基施工措施有:

(1)填筑路堤,應按橫斷面全寬平填,當天填的土必須當天完成碾壓。

(2)當路堤項面施工至距上路床底面1m時,應碾壓密實后停止填筑。

(3)填挖方交界處,不應在1~2月份施工。

(4)棄土堆的高度一般不應大于3m,棄土堆坡腳到路塹邊坡頂的距離一般不得小于3m。

【問題】

1.說明放棄B、C棄土場的理由。

2.填寫出表2中虛框中的數據。(復制表中虛框內的表格作答,計算結果保留整數)

3.按費用經濟原則,計算A、D兩個棄土場的棄土數量。(棄方數量按天然密實方計,單位:m3,計算結果保留整數)

4.逐條判斷1~2月份施工措施是否正確?并改正錯誤。

【答案解析】

1.(1)B棄土場靠近古滑坡,易擾動古滑坡。

(2)C棄土場位于水庫尾端,易對水庫造成污染。

(3)棄方量大的路段分別靠近A、D棄土場,B、C棄土場運距較遠。

(4)B、C棄土場地處水田段或旱地段,占用耕地。

2.


3.大橋前后的土石分開調配,大橋前的土石方應在橋前處理。橋后的土石方在橋后處理,在橫向調配后進行縱向調配,解決填缺,K3+410~K4+213挖余量大(21344m3),且離A棄土場近,可將A棄土場棄滿,剩余土方棄至D棄土場。

縱向調運數量=5000×(1.16+0.03)=5950m3

挖余總數量=11948+4872+17284+4060=38164m3

A棄土場的棄土數量=15000×1.05=15750m3

D棄土場的棄土數量=38164-15750-5950=16464m3

4.(1)正確。

(2)錯誤。“當路堤頂面施工至距上路床底面1m時”改為“當路堤頂面施工至距路床底面1m時”。

(3)正確。

(4)正確。

如果你對一級建造師考試不是很了解,學霸君建議先看看一級建造師考試新手報考指南,從報名到執業,為你介紹一建考試。(點擊進入一建新手指南

一建學習資料/免費課程/新人優惠券 一鍵領取>>

提醒訂閱:為了幫助大家及時獲取一級建造師考試內容,點擊【下載233網校APP】,學霸君會及時給您推送提醒通知!

各省一級建造師報名時間入口

一級建造師考試新手報考指南

一級建造師各科目歷年真題及答案

2020年一級建造師退費班來襲,雙師資授課,30人小群班主任管理,階段性學習月考測評,全程督學!有效期內未過考試,無理由退費50%,等你來體驗>>

添加一建學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

一級建造師書店
互動交流
掃描二維碼直接進入一建微信公眾號

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 中超| 虹口区| 大同县| 抚松县| 吕梁市| 聂拉木县| 保靖县| 勃利县| 自治县| 富阳市| 丘北县| 米易县| 揭阳市| 高台县| 乳源| 申扎县| 大荔县| 贺州市| 余江县| 和硕县| 莆田市| 赤水市| 阜城县| 凤凰县| 英山县| 开封县| 都江堰市| 洞头县| 东乌| 溧阳市| 长子县| 罗江县| 普兰县| 穆棱市| 通州市| 平乡县| 内丘县| 龙川县| 宝清县| 交城县| 锦州市|
