2019年監理工程師考試案例分析沖刺試題及答案二

來源:233網校 2019-03-31 09:33:00

  【案例二】

  背景:

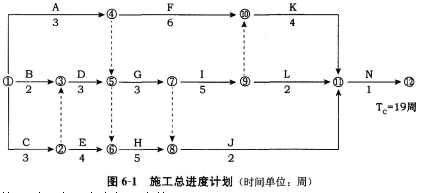

  某工程,施工合同中約定:工期19周;鋼筋混凝土基礎工程量增加超出15%時,結算時對超出部分按原價的90%調整單價。經總監理工程師批準的施工總進度計劃如圖6—1所示,其中A、C工作為鋼筋混凝土基礎工程,B、G工作為片石混凝土基礎工程,D、E、F、H、I工作為設備安裝工程,K、L、J、N工作為設備調試工作。

  施工過程中,發生如下事件:

  事件1:合同約定A、C工作的綜合單價為700元/m3。在A、C工作開始前,設計單位修改了設備基礎尺寸,A工作的工程量由原來的4200m3增加到7000m3,C工作的工程量由原來的3600m3減少到2400m3。

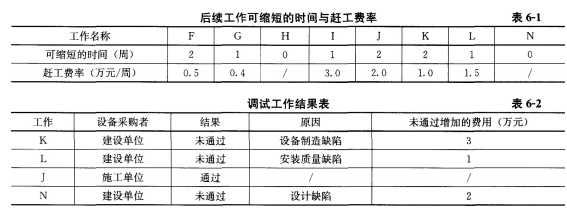

  事件2:A、D工作完成后,建設單位擬將后續工程的總工期縮短2周,要求項目監理機構幫助擬定一個合理的趕工方案以便與施工單位洽商,項目監理機構提出的后續工期可以縮短的時間及其趕工費率見表6—1。

  事件3:調試工作結果見表6—2。

  問題:

  1.事件1中,設計修改后,在單位時間完成工程量不變的前提下,A、C工作的持續時間分別為多少周?對合同總工期是否有影響?為什么?A、C工作的費用共增加了多少?

  2.事件2中,項目監理機構如何調整計劃才能既實現建設單位的要求又能使趕工費用最少?說明理由。增加的最少趕工費用是多少?

  3.對表6—2中未通過的調試工作,根據施工合同進行責任界定,并確定應補償施工單位的費用。

  答案:1.事件1中,設計修改后,在單位時間完成工程量不變的前提下,

  A工作的持續時間為(3/4200)×7000周=5周;

  C工作的持續時間為(3/3600)×2400周=2周。

  對合同總工期有影響。因為該施工總進度計劃的關鍵線路是C、D、G、I、K、N,C工作的持續時間由3周變為2周,一定會改變總工期的。

  A、C工作共增加的工程量:(7000+2400)-(4200+3600)=1600,由于1600/7800=21%>15%,所以要進行調價。

  不進行調價的工程量(4200+3600)×(1+15%)=8970(m3)

  A、C工作實際發生的費用:8970×700+430×700×90%=654.99(萬元)

  A、C工作原計劃費用:(4200+3600)×700=546(萬元)

  A、C工作共增加費用:654.99-546=108.99(萬元)

  2.事件2中,項目監理機構在原施工總進度計劃的基礎上,各縮短工作G和工作K的工作時間1周,這樣才能既實現建設單位的要求又能使趕工費用最少。

  理由:由于A、D工作完成后,施工總進度計劃的關鍵線路只有工作G、I、K和N,工作N不存在可縮短的時間,故應不考慮壓縮;工作G、I、K的趕工費率從小到大依次是G(0.4萬元)、K(1.0萬元)、I(3.0萬元),那么首先壓縮工作G的時間1周(可縮短的時間只有1周),壓縮工作G產生的趕工費為0.4萬元;再壓縮工作K的時間1周,壓縮工作K產生的趕工費為1.0萬元。增加的最少趕工費用是(0.4+1.0)萬元=1.4萬元。

  3.對表中未通過的調試工作,逐項根據施工合同進行責任界定:

  (1)工作K由于建設單位采購的設備制造存在缺陷導致調試未通過,責任由建設單位承擔。

  (2)工作L由于施工單位安裝質量的缺陷導致調試未通過,責任由施工單位承擔。

  (3)工作N是因設計缺陷導致調試未通過,責任由建設單位承擔。

  應補償施工單位的費用=(3+2)萬元=5萬元。

相關閱讀

添加監理工程師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

監理工程師書店
互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 博白县| 新乡县| 同江市| 商都县| 四川省| 阳曲县| 周口市| 白朗县| 故城县| 合肥市| 织金县| 克拉玛依市| 青田县| 民县| 宁乡县| 陆川县| 新郑市| 获嘉县| 连江县| 江孜县| 达尔| 彭阳县| 湛江市| 长沙市| 霞浦县| 湖南省| 正镶白旗| 滨海县| 铁岭市| 屏南县| 河曲县| 宁夏| 威远县| 洪雅县| 东宁县| 都匀市| 德保县| 晋中市| 台东县| 万盛区| 长乐市|
