【案例一】
背景:

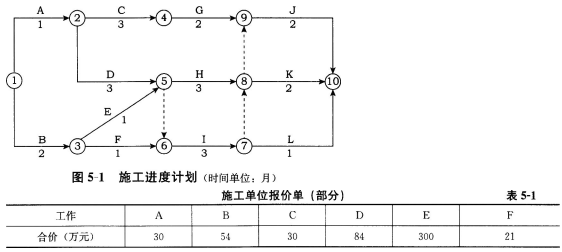

某工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同,合同工期9個月,合同價840萬元,各項工作均按最早時間安排且勻速施工,經項目監理機構批準的施工進度計劃如圖5—1所示(時間單位:月),施工單位的報價單(部分)見表5—1施工合同中約定:預付款按合同價的20%支付,工程款付至合同價的50%時開始扣回預付款,3個月內平均扣回;質量保修金為合同價的5%,從第1個月開始,按月應付款的10%扣留,扣足為止。
工程于2010年4月1日開工。施工過程中發生了如下事件:
事件1:建設單位接到政府安全管理部門將于7月份對工程現場進行安全施工大檢查的通知后,要求施工單位結合現場安全施工狀況進行自查,對存在的問題進行整改。施工單位進行了自查整改,向項目監理機構遞交了整改報告,同時要求建設單位支付為迎接檢查進行整改所發生的2.8萬元費用。
事件2:現場澆筑的混凝土樓板出現多條裂縫,經有資質的檢測單位檢測分析,認定是商品混凝土質量問題。對此,施工單位認為混凝土廠家是建設單位推薦的,建設單位負有推薦不當?shù)呢?zé)任,應分擔相關費用。
事件3:K工作施工中,施工單位按設計文件建議的施工工藝難以施工,故向建設單位書面提出了工程變更的請求。
問題:
1.批準的施工進度計劃中有幾條關鍵線路?列出這些關鍵線路。
2.開工后前3個月施工單位每月應獲得的工程款為多少?
3.工程預付款為多少?預付款從何時開始扣回?開工后前3個月總監理工程師每月應簽證的工程款為多少?
4.分別分析事件1和事件2中施工單位提出的要求是否合理?說明理由。
5.事件3中,施工單位提出工程變更的程序是否妥當?說明理由。
答案:1.4條。
關鍵線路:A→D→H→K(或:①→②→⑤→⑧→⑩);
A→D→H→J(或:①→②→⑤→⑧→⑨→⑩);
A→D→I→K(或:①→②→⑤→⑥→⑦→⑧→⑩);
A→D→I→J(或:①→②→⑤→⑧→⑦→⑧→⑨→⑩)。
2.開工后前3個月施工單位每月應獲得的工程款為:
第1個月:30+54×1/2=57(萬元)
第2個月:54×1/2+30×1/3+84×1/3=65(萬元)
第3個月:30×1/3+84×1/3+300+21=359(萬元)
3.預付款為:840× 20%=168(萬元)
前3個月施工單位累計應獲得的工程款:
57+65+359=481(萬元)>840×50%=420(萬元)
因此,預付款應從第3個月開始扣回。
開工后前3個月總監理工程師簽證的工程款為:
第1個月:57-57×10%=51.3(萬元)
第2個月:65-65×10%=58.5(萬元)
前2個月扣留保修金:(57+65)× 10%=12.2(萬元)
應扣保修金總額:840×5%=42.0(萬元)
由于359×10%=35.9(萬元)>42.0-12.2=29.8(萬元)
第3個月應簽證的工程款:359-(42.0-12.2)-168/3=273.2(萬元)
4.(1)事件1中,施工單位提出的要求不合理。因?yàn)榘踩┕ぷ詸z費用屬于建筑安裝工程費中的措施費,該費用已包含在合同價中。
(2)事件2中,施工單位提出的要求不合理。因?yàn)樯唐坊炷凉┴泦挝慌c建設單位沒有合同關系。
5.事件3不妥。提出工程變更應先報項目監理機構。
