31、

背景資料
某貨物列車運行到某鐵路K396+897處,線路左側擋墻突然坍塌,造成機車脫軌,無人員傷亡,直接經濟損失685萬元,中斷行車8小時12分。
經調查發現:該段擋墻工程由項目經理部分包給當?shù)卮逦瘯┕ぃ豁椖拷浝聿考夹g人員僅向施工人員進行了口頭技術交底,砂漿按體積配合比交底;隱蔽工程檢查證只有施工人員簽字;擋墻基礎設計厚度為2.2m,實測最薄處僅為0.55m,基底有雜草和樹根;擋墻泄水孔普遍無水跡;片石塊徑大部分為8~15cm,砂漿松散。
問題
1.按照鐵路建設工程質量事故調查處理規定,指出該事故的類別。
2.根據背景資料,指出導致該段擋墻坍塌質量原因。
3.根據背景資料,指出該項目經理部在該段擋墻施工現場管理方面存在的錯誤做法,并說明理由。


32、 背景資料
某施工單位承擔某段營業線改建項目。工程內容包括正線更換道岔、無縫線路施工和站線人工鋪軌等。該營業線為繁忙干線,線路等級為1級,軌道類型為60kg/m鋼軌有砟軌道。更換道岔施工需封鎖正線4h,長鋼軌鋪設需封鎖正線3h。為保證列車運營安全,建設單位要求在軌道整理作業時一次起道量為25mm以下、一次撥道量為10mm以下。無縫線路的鎖定軌溫為25℃。
針對站線人工鋪軌作業,施工單位確定的關鍵工序為:上砟鋪砟、整道、布設軌枕和鋼軌、軌枕錨固、鋼軌連接、散布配件。
問題
1.按照營業線施工等級劃分的規定,指出該工程更換道岔施工的等級及其應采用的鋪設方法。
2.該工程長鋼軌鋪設是否可以采用長軌排鋪設法?說明理由。
3.給出該工程軌道整理作業時合理的軌溫范圍。為使線路盡快穩定,應特別配備什么施工機械?
4.說明上述站線人工鋪軌關鍵工序的正確施工順序。


33、 背景資料
某跨河單線鐵路特大橋,主跨為(48+80+48)m預應力混凝土連續箱梁,兩端橋跨均為90孔32m后張法預應力混凝土T梁。主跨橋墩高度超過50m,為變截面薄壁空心墩。主墩水中承臺尺寸為37m×21m×4m。
項目經理部根據設計要求及現場情況,初步制定了主墩承臺、墩身、T梁、連續梁的施工方案,主要內容如下:
(1)主墩水中承臺采用雙壁鋼圍堰法施工,考慮承臺混凝土灌注體積大且處于夏季施工,采用敷設冷卻水管施工并制定了混凝土施工溫差控制措施。
(2)主跨空心墩采用翻模法施工。
(3)兩端T梁采用現場預制、架橋機架設施工;梁場位于0號橋臺后空地上,利用填筑橋頭路基作為運梁通道。
項目經理部同時制定了架梁施工流程,主要工序包括:支立0號柱、機上橫移梁、組裝架橋機并對位、吊梁并縱移梁片、運梁與架橋機對位并喂梁、安裝支座并落梁就位、重復架第二片梁、連接板焊接并鋪橋面軌道。
項目經理部在T梁澆筑前和澆筑后分別對梁場進行了檢查。經檢查發現:制梁臺座頂面為平坡,兩側模板上的振動器對稱布置;T梁僅在混凝土強度合格后立即進行了預應力張拉作業。
問題
1.根據背景資料,提出主跨梁梁部(含各段)的施工技術方案,并說明施工順序。
2.從原材料、配合比、施工措施方面,提出完善承臺混凝土澆筑防裂措施。
3.列舉主跨橋墩施工須配備的主要機械設備。
4.根據背景資料所列架梁施工工序,說明T梁架設合理的施工順序。
5.根據背景資料中的檢查結果,指出T梁生產中的錯誤做法。


34、 背景資料
某施工單位承建某新建鐵路隧道,隧道長2600m,進口段為風化巖,節理發育、破碎,圍巖為Ⅳ級,出口段為堆積層,厚度較厚,圍巖為Ⅵ級,正洞圍巖均為Ⅲ級。施工過程中發生了以下事件:
事件一,為趕在雨季前實現進洞目標,項目部確定了出口段施工順序,工藝流程圖詳見下圖。
事件二,項目部制定的量測大綱,其中必測項目只有洞內外觀察、拱頂下沉和二次襯砌后凈空變化三項。總工程師審核后,發現存在問題,退回要求修改補充。
事件三,隧道掘進進度計劃為平均單口開挖循環進尺為2.8m,綜合循環時間為12.4h。假定按三班制組織施工,每月作業時間為30d,考慮工程環境和時間利用率后的修正系數為0.85。隧道除進、出口外不具備進洞作業條件,進口洞口施工需1個月,出口洞口施工需3個月,進、出口同時開工,平行作業(不考慮兩個工作面相向施工臨近貫通相距8循環進尺一方要撤出對工期的影響)。
2015年一級建造師《鐵路工程管理與實務》臨考預測卷(1)

問題
1.針對事件一,指出圖中A、B所代表的施工工藝名稱。
2.針對事件二,指出還缺少幾項必測項目,并補充項目內容。
3.根據事件三,通過理論計算給出隧道單口月開挖進度(取整數)。
4.針對事件三,通過計算給出進、出口掘進的長度(取整數)和該隧道從開工至貫通所需要的時間(取1位小數)。


35、 背景資料
某施工單位承建某標段高速鐵路工程項目。工程內容包括橋梁、隧道、路基工程及軌道板安裝,不含“四電”工程,軌道板由相鄰標段集中預制。鄰近該鐵路,有一條與其基本平行的等級公路。

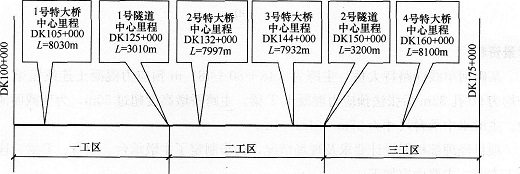

2號隧道進出口段除洞口各有30m IV級圍巖外,其他均為Ⅲ級圍巖,洞口非淺埋,地下水不發育,設計有錨噴初期支護。特大橋設計均為32m預制箱梁。項目經理部進場后,根據工程內容進行了工區劃分,分別以起點、終點和1號、2號隧道中心里程為界,詳見下圖。
2015年一級建造師《鐵路工程管理與實務》臨考預測卷(1)

因為工期非常緊張,三個工區需平行組織施工,工區內橋、隧、路基同時開工。三個工區的中間地段地勢平坦。一工區配備的專業施工隊伍為:一個路基隊、一個隧道隊、二個橋梁隊、一個制梁隊、一個架梁隊(含運梁)、一個軌道板安裝隊。項目經理部組織機構如下圖。
2015年一級建造師《鐵路工程管理與實務》臨考預測卷(1)

問題
1.項目經理部組織機構業務部門設置是否合理?說明理由。
2.說明二工區應配備的專業施工隊及數量。
3.2號隧道進口段施工應采取什么開挖方法?
4.針對該項目整孔制梁、架梁作業,應配備哪些大型施工機具?
5.如果本標段自行預制軌道板,板場應設于何處?并說明理由。
