(四)
1.【參考答案】鋪軌基地應該設于赤嶺車站內。因為車站內便于鋼軌、道岔的運輸到達,并且既有車站內有足夠大的平整場地,地質條件良好,便于設置鋪軌基地。
【考點解析】本題背景資料里交代本項目要采用機械鋪軌方案,采用機械鋪軌要考慮大量的鋼軌、道岔、軌枕要采取火車運輸,鋪軌基地不能遠離車站;此外要考慮鋪軌基地要占用較大的場地,場地內不能有不良地質。因此這個題目的答案就是要在赤嶺車站內設置鋪軌基地。
2.【參考答案】這個項目的正確的鋪軌順序是先鋪設赤嶺車站至終點的鋼軌(DK25+000至DK50+000),后鋪設赤嶺車站至起點的鋼軌(DK25+000至DK0+000)。理由是:赤嶺隧道是控制工期的項目,所在地段只能后鋪軌。
【考點解析】從背景資料中可以推算赤嶺隧道的大致工期,施工準備2個月,掘進20個月,后續二襯與溝槽4個月,也就是說赤嶺隧道開工后26個月才能鋪軌。但是1號特大橋的大致工期是:下部工程開工后10個月后就可以架梁,制梁和架梁進度每天可達到2單線孔,總計120單線孔,2個月就可以架梁完成。所以,要先向大里程鋪軌,后向小里程鋪軌。
3.【參考答案】1號特大橋的制架梁,有兩種施工方案。第一種方案是在1號特大橋的工地設置橋梁場,工地制梁,采用公路架橋機架梁,輪胎式運梁車運梁;第二種方案是在鋪軌基地處設置梁場,集中制梁,采用鐵路架橋機架梁,采用軌道式運梁車運梁。
【考點解析】第二種方案是傳統的施工方案,其優點是技術成熟,集中制梁成本低。但是缺點是架梁工期時間太長。最近5年以來,由于要提前工期,盡量壓縮鋪架工期,趨勢是采用第一種方案。第一種方案的幾個制約因素是:運梁車可以在橋上調頭(適合雙線鐵路),運梁距離不能太長,不要超出30公里為宜。
4.【參考答案】

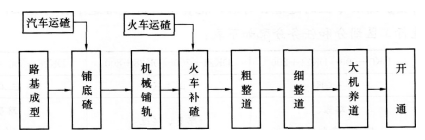

路基上機械化鋪軌整道的施工流程是:

【考點解析】路基上鋪軌首先要完成路基成型工序,然后鋪設底碴,鋪軌后要進行火車補碴(背景資料中有信息顯示要利用火車道碴場),整道要分粗整道、細整道,開通前要進行機械化大機養道。
(五)
1.【參考答案】現場項目經理部組織機構圖如下:

【考點解析】目前鐵路客運專線施工中,普遍設置集團公司派出的項目部,項目部設五部兩室和一個精密測量隊,下設工區項目部,再下為各施工隊。工區項目部一般也設五部一室一隊,不再設中心試驗室。
2.【參考答案】一工區配置:隧道架子隊1個,路基架子隊2個,橋梁架子隊1個,制架梁架子隊1個。
【考點解析】目前鐵路客運專線施工中,按照原鐵道部的要求,必須設置架子隊,特別是制梁與架梁、隧道、橋梁施工必須落實。根據背景資料,隧道進口需要設置1個隧道架子隊,兩段路基各長10公里,設置2個路基隊比較合適。1號特大橋的下部工程設置1個架子隊,梁部工程設置1個架子隊。
3.【參考答案】還缺少安質部長和專業隧道工程師、專業測量工程師。
【考點解析】工區對應于項目部也要設置安質部長。一工區有半個隧道施工任務,必須設置隧道工程師。工區測量工作一般集中管理,也要有專業測量工程師。

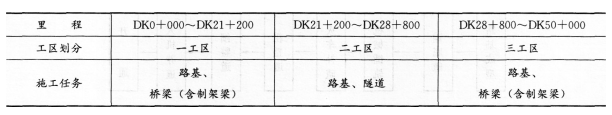

4.【參考答案】增加專業的隧道公司后,把黃嶺隧道交給這個公司施工,增加一個3-區,重新列表進行工區劃分和任務分配如下表:

【考點解析】施工隊伍增加專業的隧道公司后,必須將隧道劃分出來,交給隧道公司施工,再增加一個工區,這樣任務劃分遵循了專業劃分的原則,同時施工任務劃分也比較均衡。
5.【參考答案】還缺少襯砌臺車、高壓風機機組、隧道通風機。
【考點解析】解題思路是根據背景資料提供的隧道機械,對照隧道施工應配置的機械進行分析,對缺少的機械進行完善。
報考須知:2016年一級建造師報考條件 報考條件查詢 考試報名時間
備考練習:2016年一級建造師章節練習 一級建造師每日一練 歷年考試真題
2016年一級建造師高端班、VIP班級報名啟動,233網校教研團隊精心打造一級建造師高通過率套餐班,全程內部密訓鎖分,保障一次過關!(價格若有變動,請以網校的最新價格為準?。?A target=_blank>現在報名滿2400減500,立即報名>>
VIP通關班 | 高端班 |
全科:¥2680 單科:¥780 報名
課程特色: 協議:全科通關,不過2017年免費重學 |
全科:¥4880 單科:¥1780 報名
課程特色: 協議:不限次免費重學保障,直到考試通過 |
加入233網校一級建造師QQ群(295329142),及時獲取2016年一級建造師報考最新報考。掃描下方二維碼下載233網校一級建造師APP,海量試題免費做,及時獲取最新考試報考!
