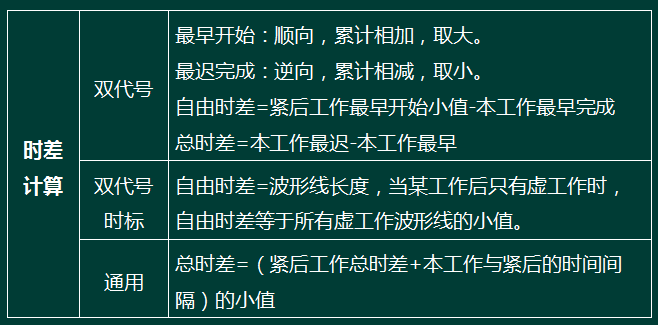

二、雙代號時標網絡計劃

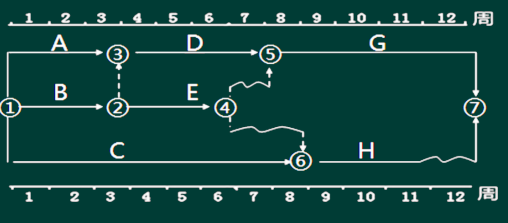

1.雙代號時標網絡計劃是以時間坐標為尺度編制的網絡計劃,虛工作必須以垂直方向的虛箭線表示,以波形線表示工作的自由時差。
2.雙代號時標網絡計劃的特點
(1)時標網絡計劃兼有網絡計劃與橫道計劃的優點,它能夠清楚地表明計劃的時間進程,使用方便;
(2)時標網絡計劃能在圖上直接顯示出各項工作的開始與完成時間、工作的自由時差(無總時差)及關鍵線路(始終不出現波形線);
(3)在時標網絡計劃中可以統計每一個單位時間對資源的需要量,以便進行資源優化和調整;
三、單代號網絡計劃
單代號網絡圖是以節點及其編號表示工作,以箭線表示工作之間邏輯關系的網絡圖,并在節點中加注工作代號、名稱和持續時間,以形成單代號網絡計劃 。工作之間的邏輯關系容易表達,且不用虛箭線 。箭線表示緊鄰工作之間的邏輯關系,既不占用時間,也不消耗資源。
